Nieuwbouw Ossenhoek

In Hellevoetsluis wordt een nieuw wijkje gebouwd op de voormalige korfbalvelden.
Het zit ingeklemd tussen de Oostdijk, Rijksstraatweg en Koninginnelaan.

In  wijk worden de volgende koop woningen gebouwd:

21 halfvrijstaande woningen, type de Laan
24 luxe appartementen, type het Plein
8 rijwoningen, type de Weide
16 patiobungalows
13 waterwoningen

Daarnaast worden door Maasdelta nog de volgende woningen gebouwd:
14 rijwoningen
36 appartementen verdeeld over 2 gebouwen

Wij hebben hier een appartement gekocht in het onderstaande complex.

NBU Nieuwsbrief 1
NBU Nieuwsbrief 2
NBU Nieuwsbrief 3
NBU Nieuwsbrief 4

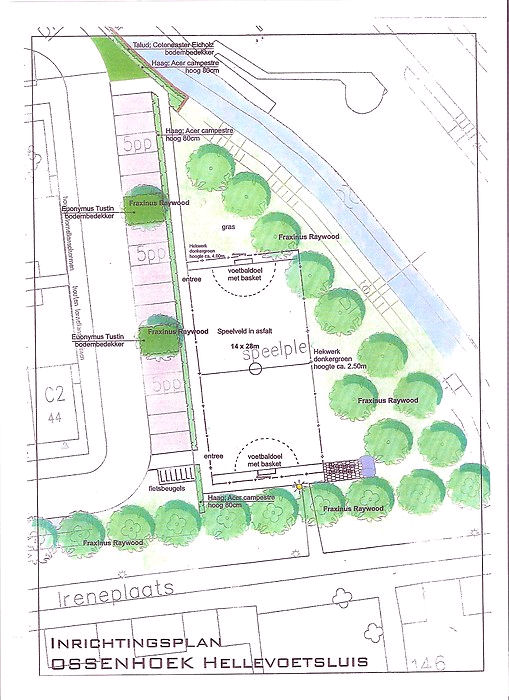

Speelplaatsen in de Wijk
Veel bewoners van de wijk en omgeving hebben vooral tegen de middelste speelplaats (JOP) grote bedenkingen.

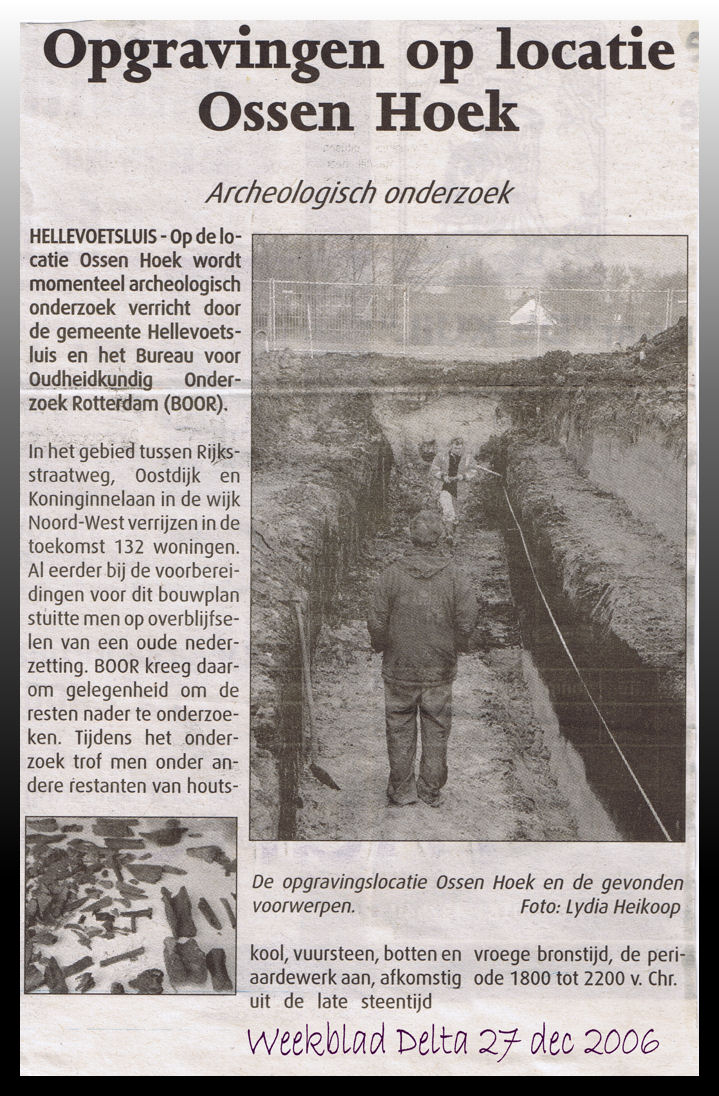

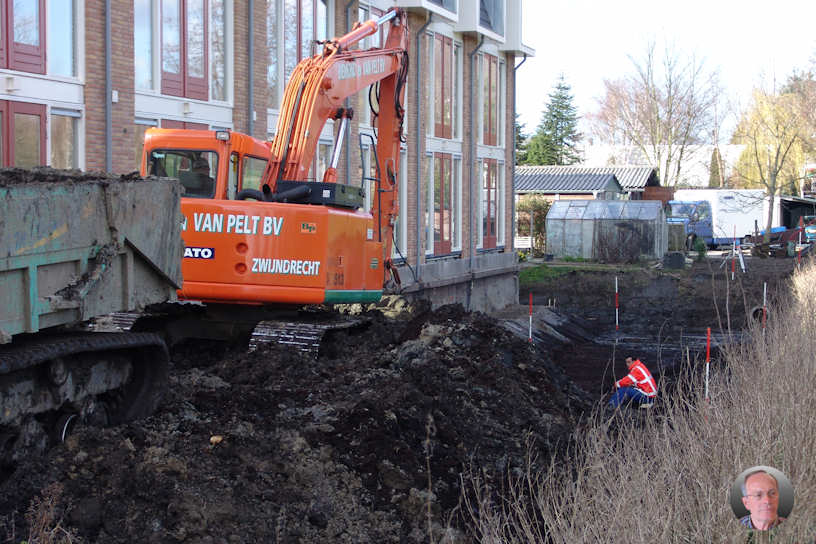

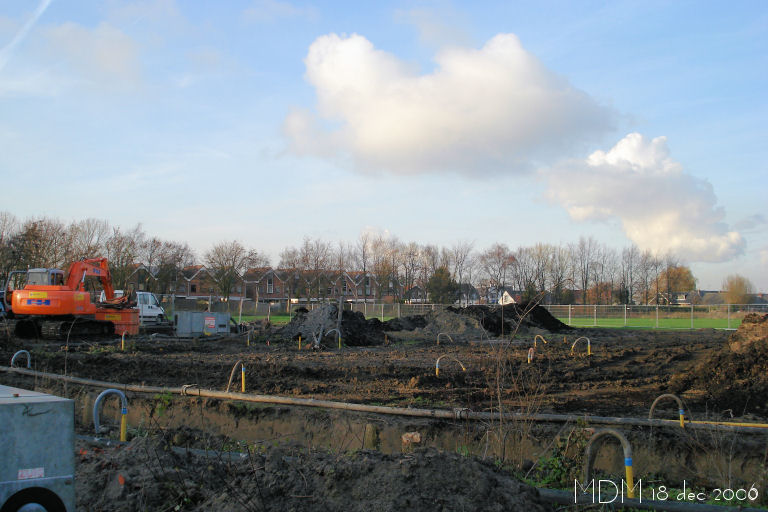

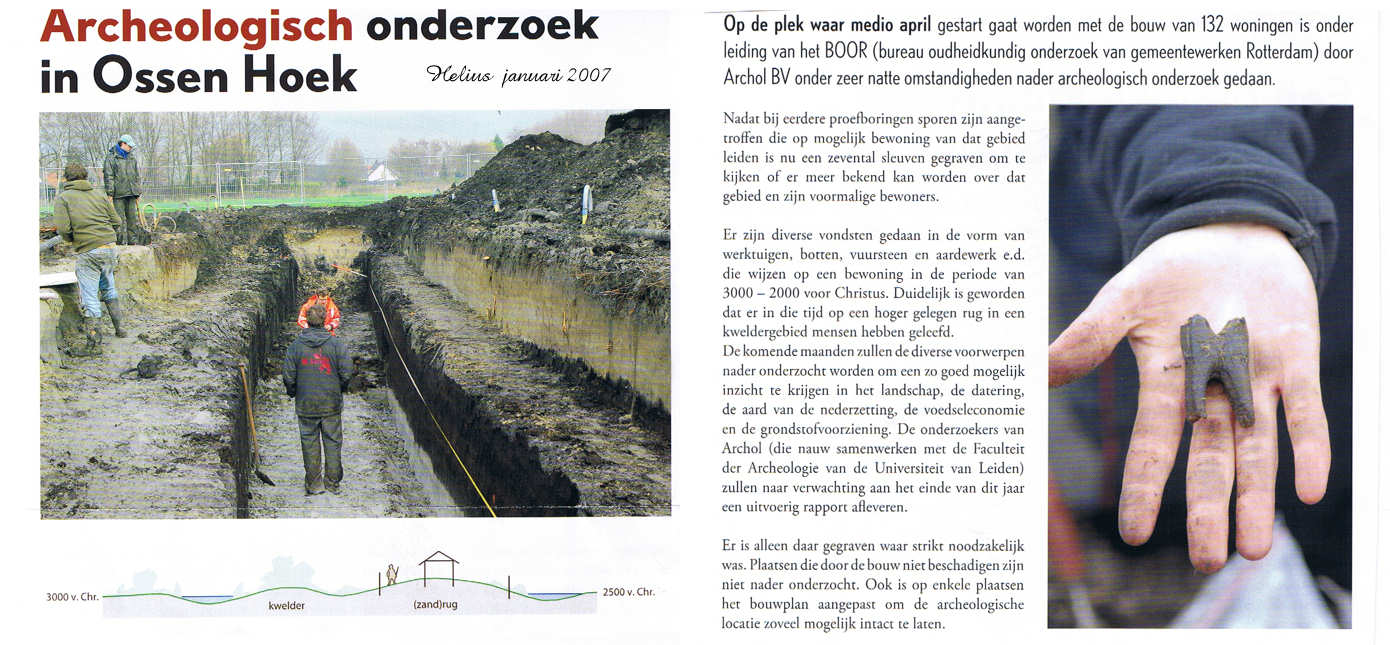

19 dec 2006  Op het toekomstige bouwterrein is al aardig wat bedrijvigheid, het heeft alleen nog niets met de bouw van de nieuwe wijk te maken maar met oudheidkundige opgravingen.

Foto's gemaakt op 18 dec 2006

Kranten artikelen

  • 29 dec 2006.

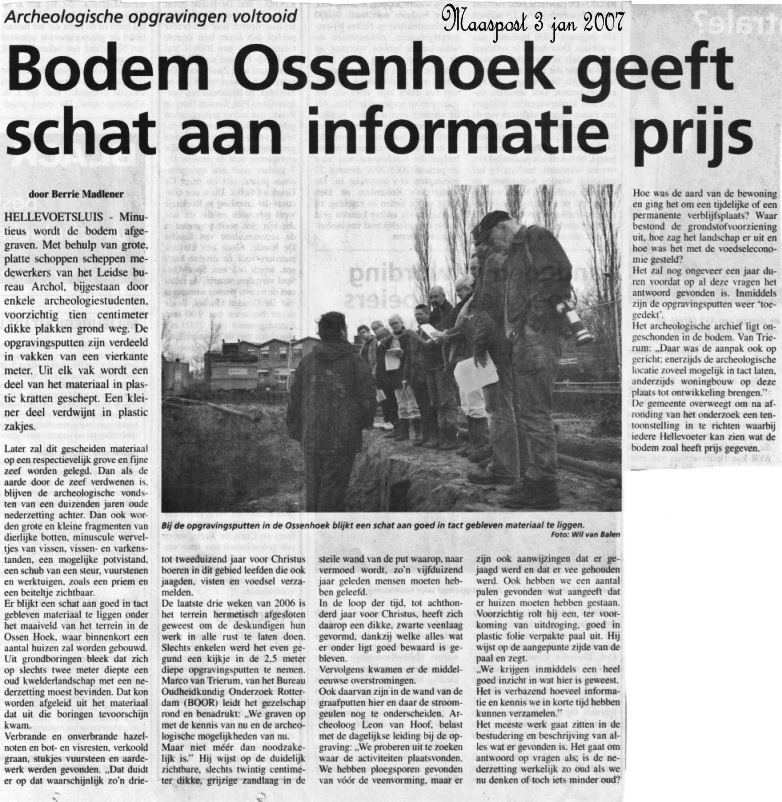

    Vanmiddag langs de bouwplaats gelopen en toen zag ik dat alle gegraven gaten dicht gegooid waren.
    Alle materialen en gereedschappen waren weg, alleen de hekken staan er nog. Ik denk dat ze gereed zijn met de  opgravingen

  • 13 jan 2007.
    Ook de hekken zijn weg, alles is gereed om te beginnen.
  • 31 jan 2007.
    Van de appartementen  wordt de straatnaam   Clausstraat
  • 7 feb 2007.
     Enige actie op de bouwplaats. Er werden wat metingen gedaan en foto's gemaakt.

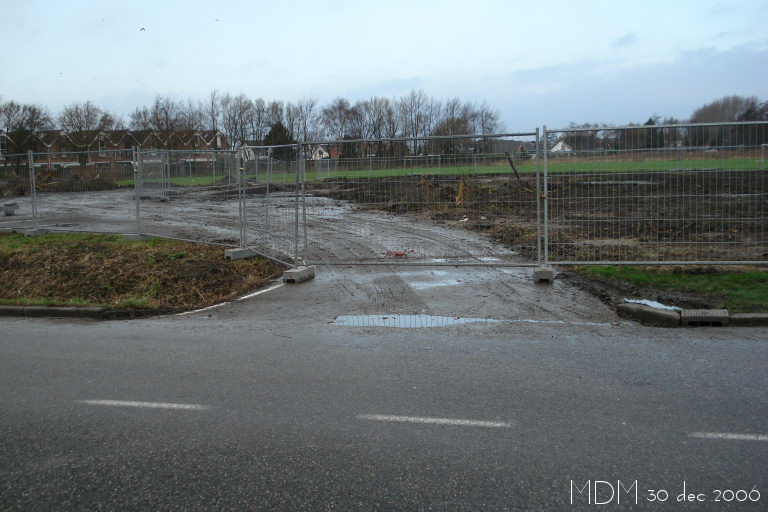

30 dec 2006

13 jan 2007

26 feb 2007

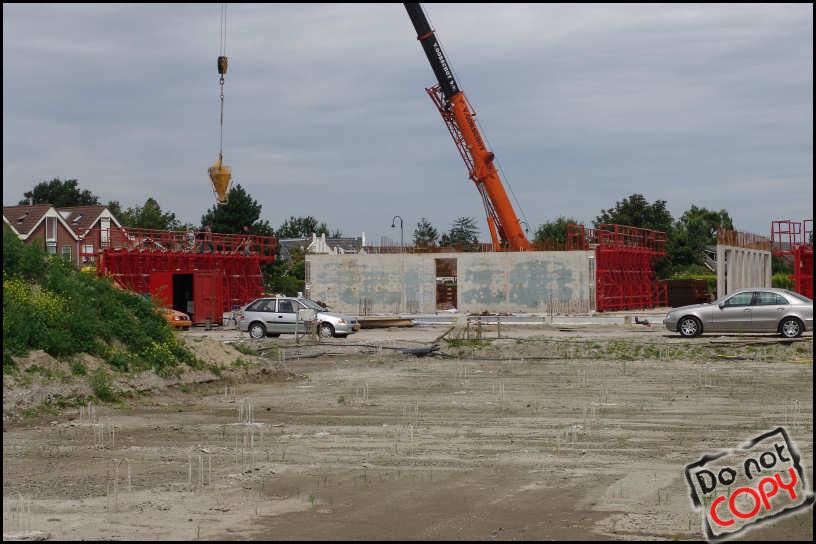

Vandaag zijn de werkzaamheden begonnen. Met aardig wat materiaal worden de bomen gerooid.

28 feb 2007

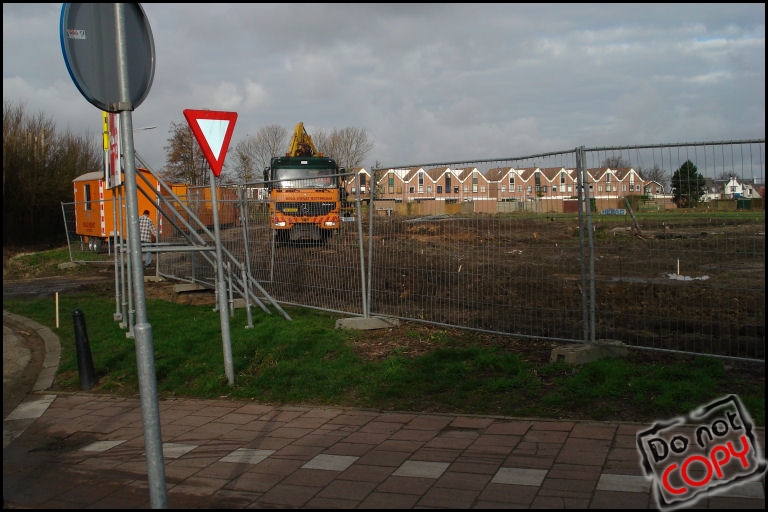

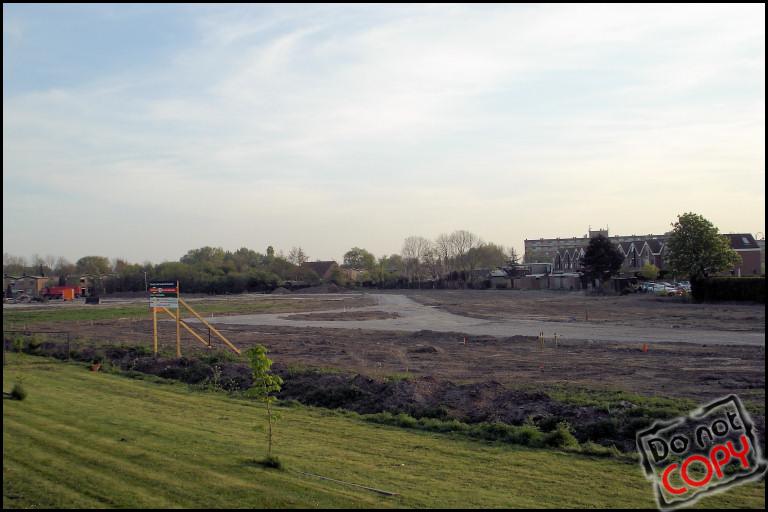

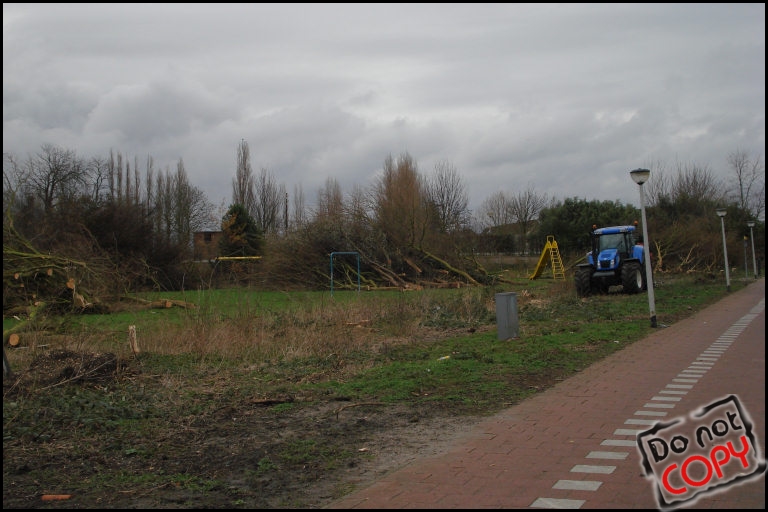

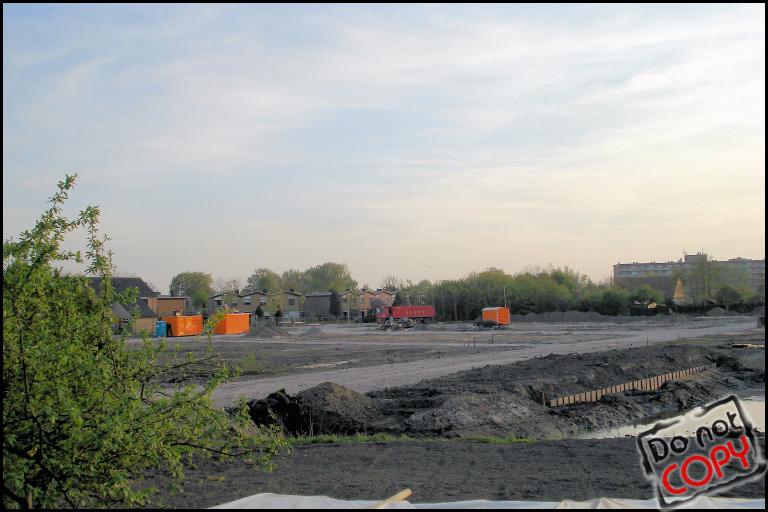

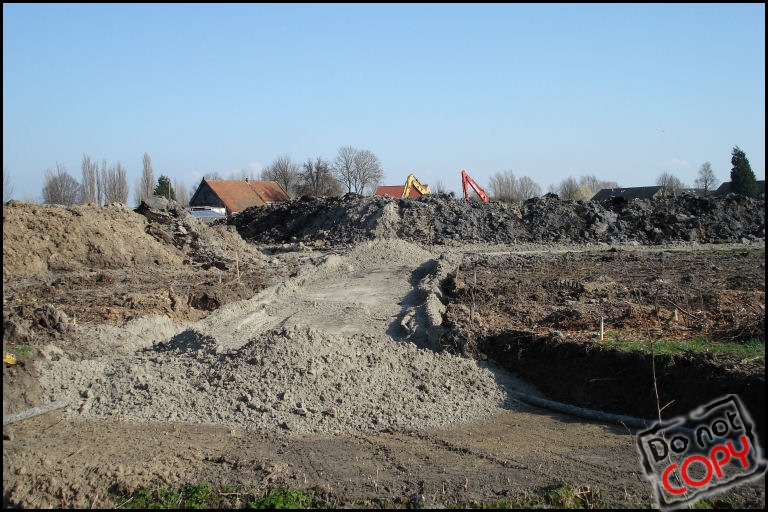

Het terrein is hellemaal kaal en opgeruimd.

1 en 2 maart 2007.

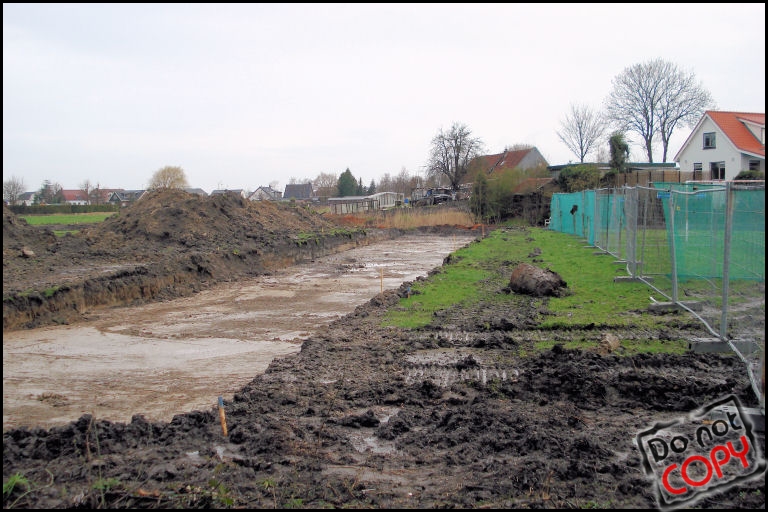

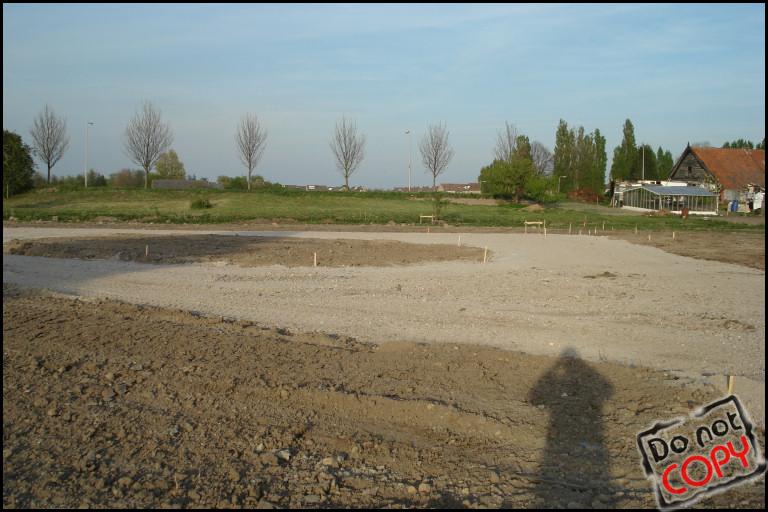

Er wordt druk gewerkt aan het uitzetten met piketpaaltjes van de straten en er wordt een hek om het terrein gezet.

Week 10   2007

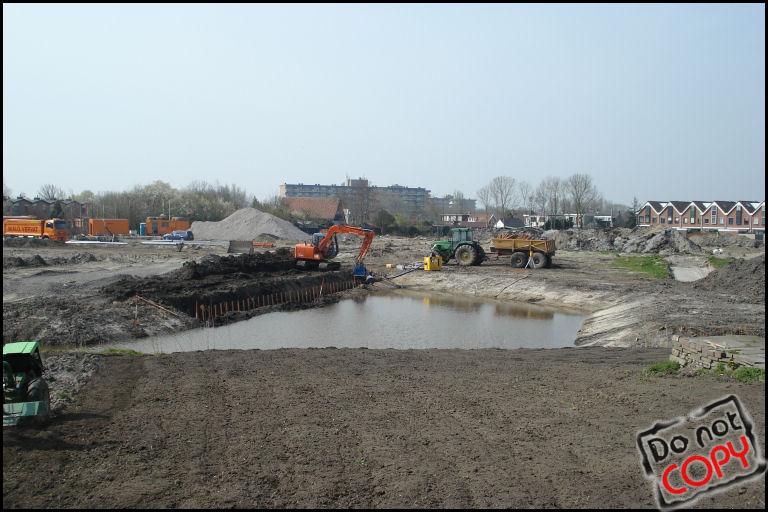

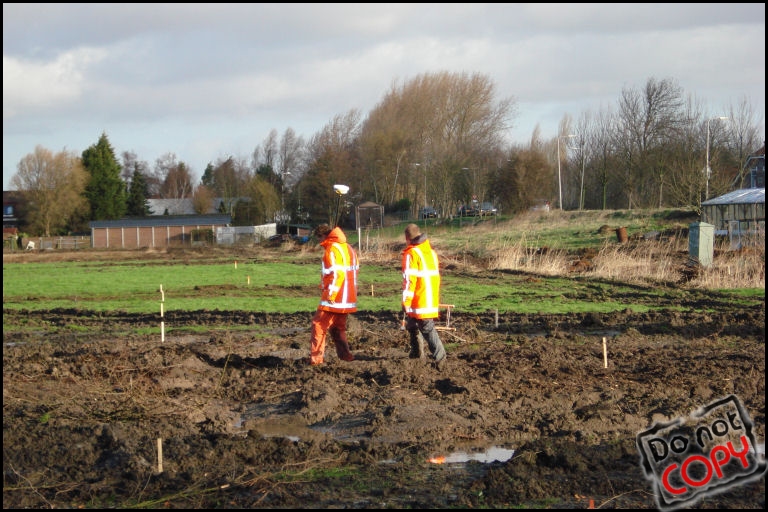

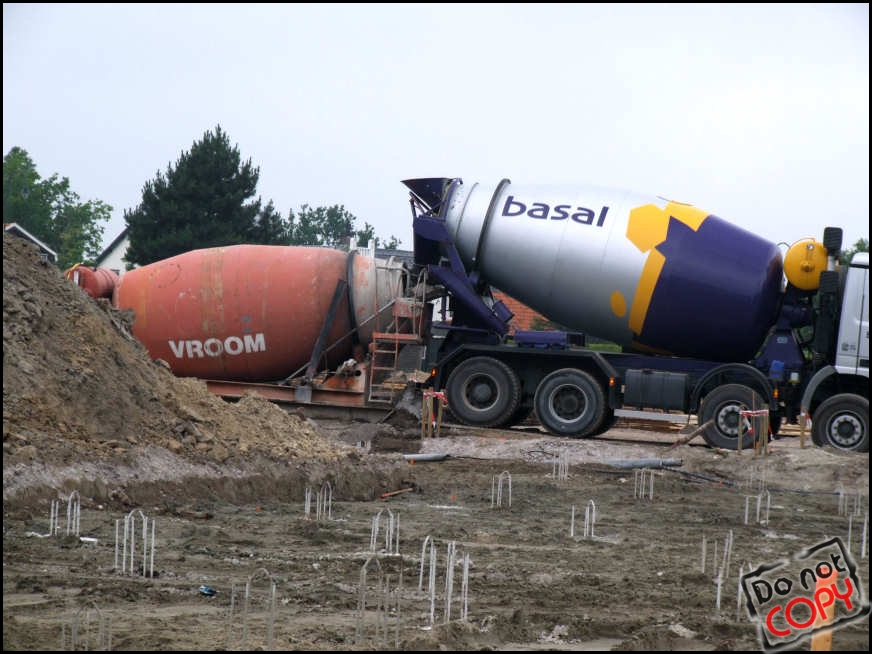

Maandag is er begonnen met het uitgraven en vullen met zand van de straten. Het lijkt nu wel een heuvel landschap. Ook is er een dikke electriciteits kabel getrokken naar het trafo huisje aan de Koninginnelaan.

Week 11   2007

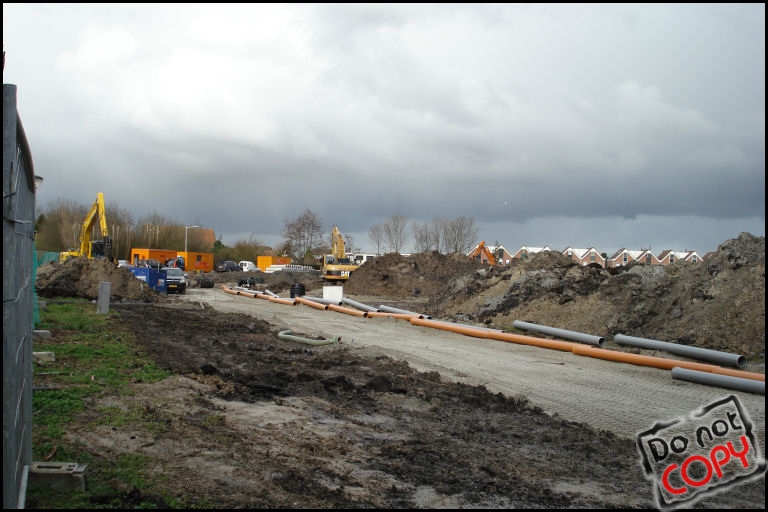

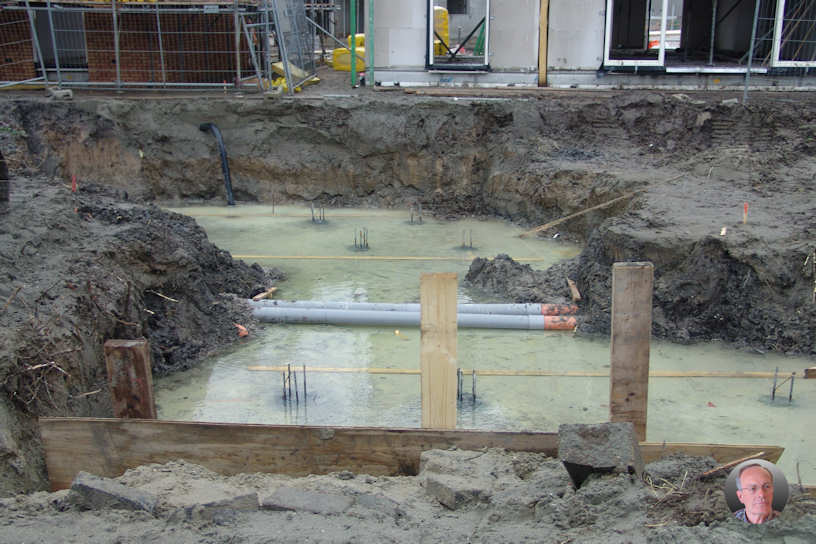

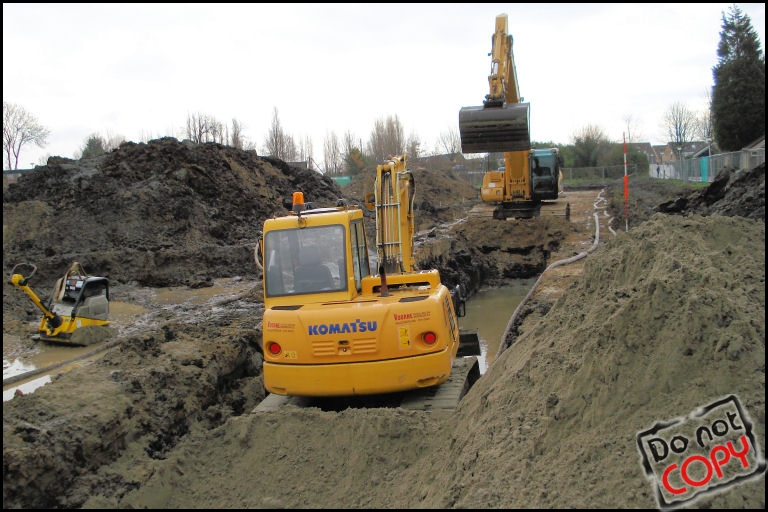

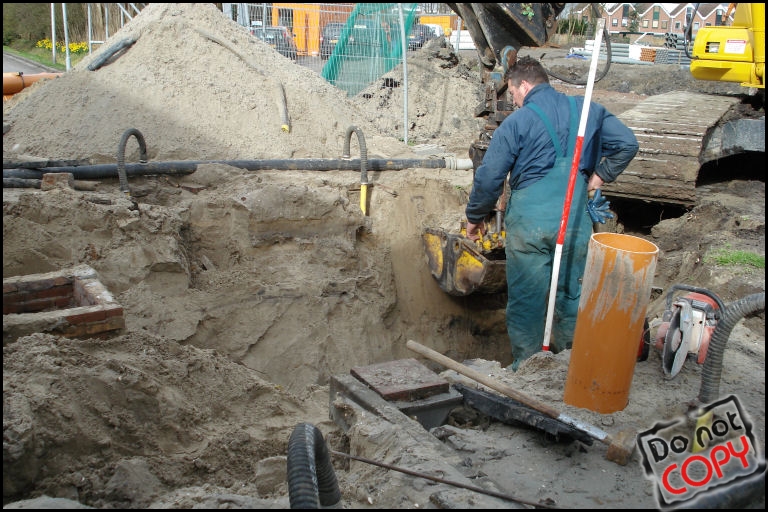

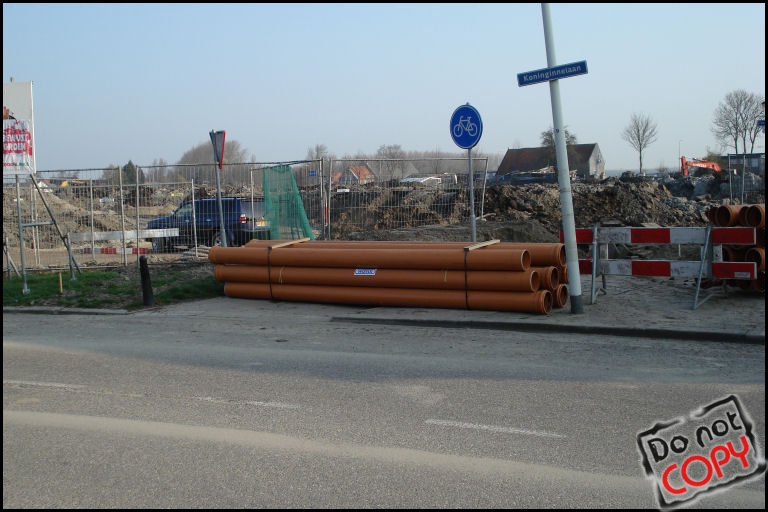

Deze week is er verder gewerkt aan het uitgraven en vullen met zand van de straten en er is een begin gemaakt met het aanlegen van de rioleringen.

Week 12 t/m 15    2007

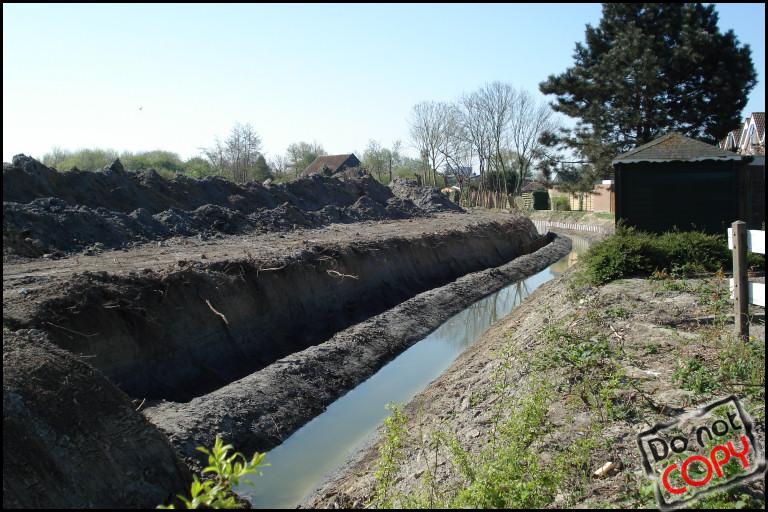

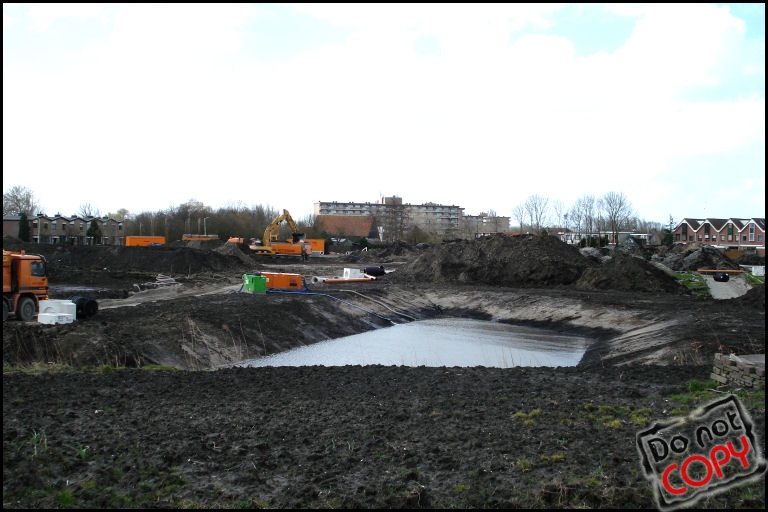

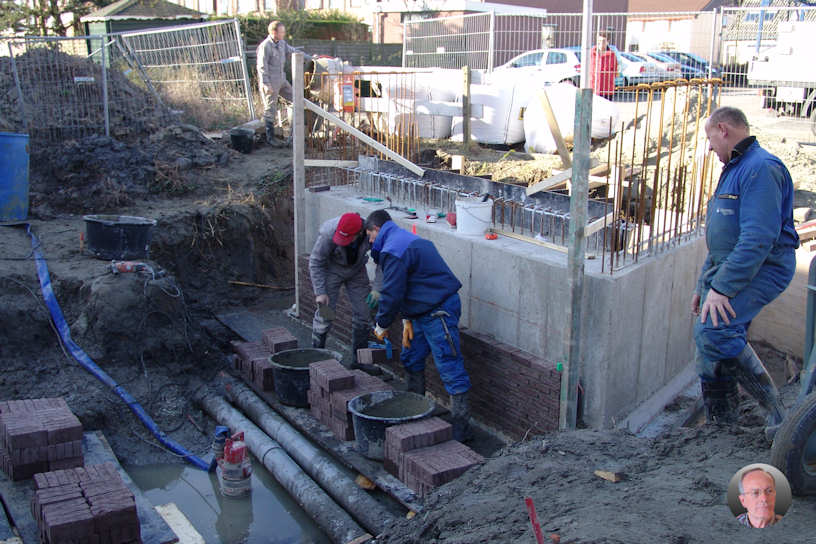

Er wordt hard aan de aanleg van de riolen gewerkt. Verder wordt er gegraven aan de singels en het afvoeren van de bergen grond.

Week 16   2007

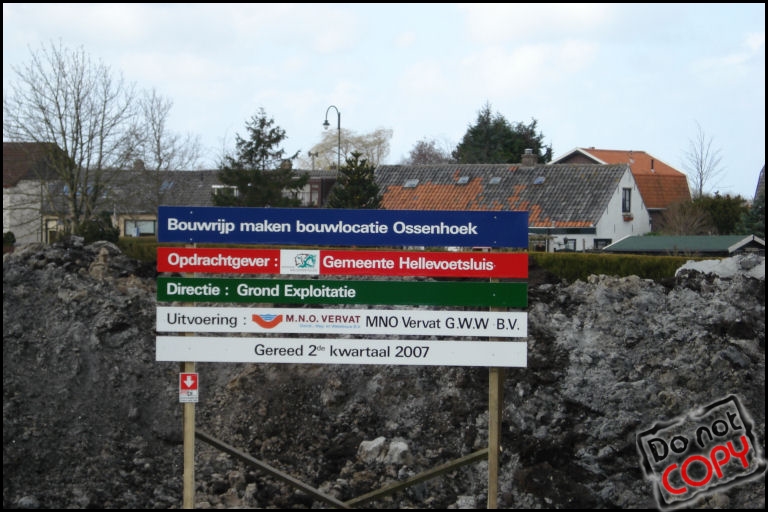

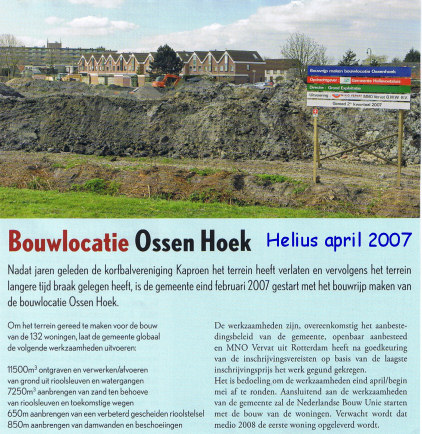

De voorbereidende werkzaamheden zijn bijna gereed, de bouw kan gaan beginnen.

Week 17   2007

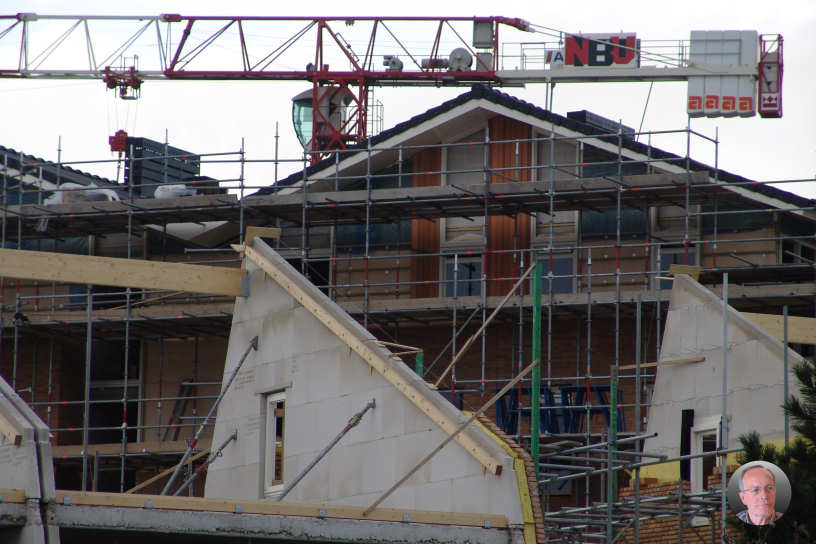

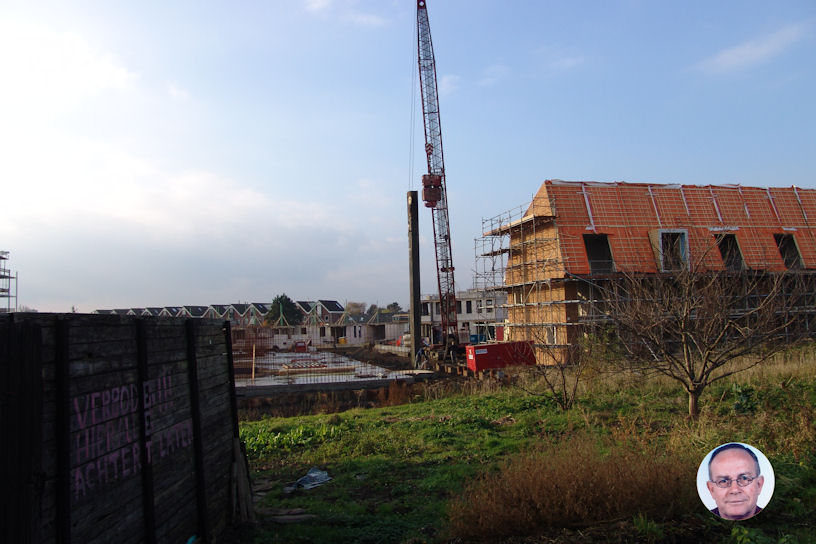

Vrijdag zijn de eerste bouwketen van de aannemer zijn geplaatst.

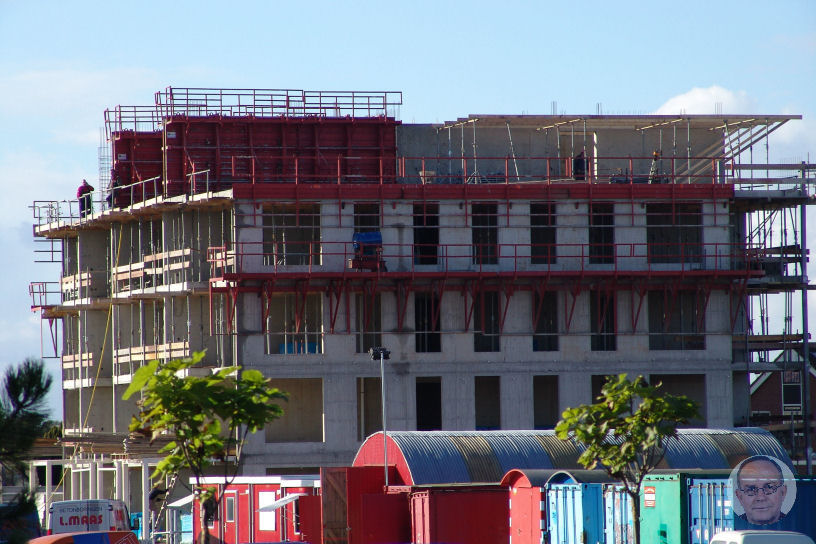

Week 18   2007

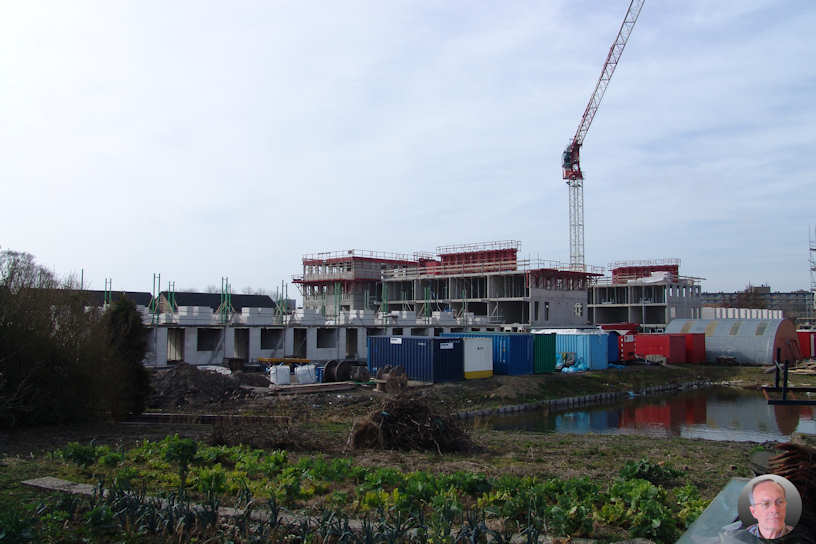

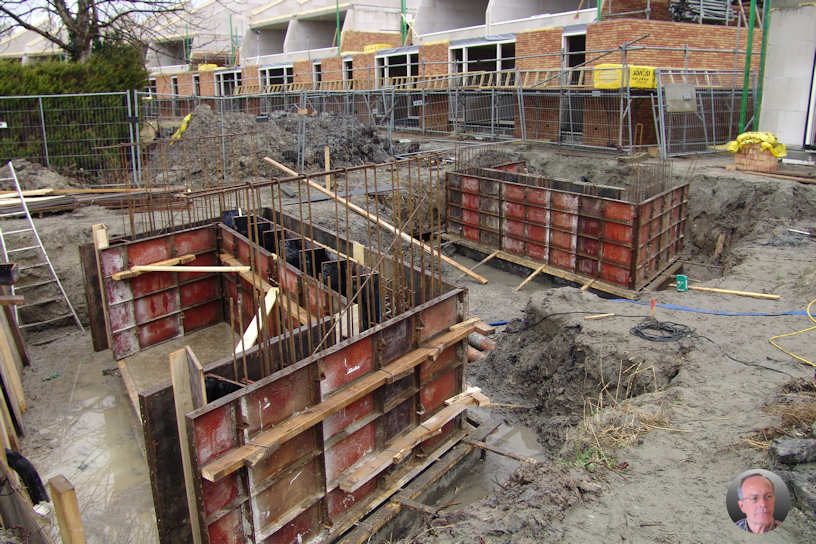

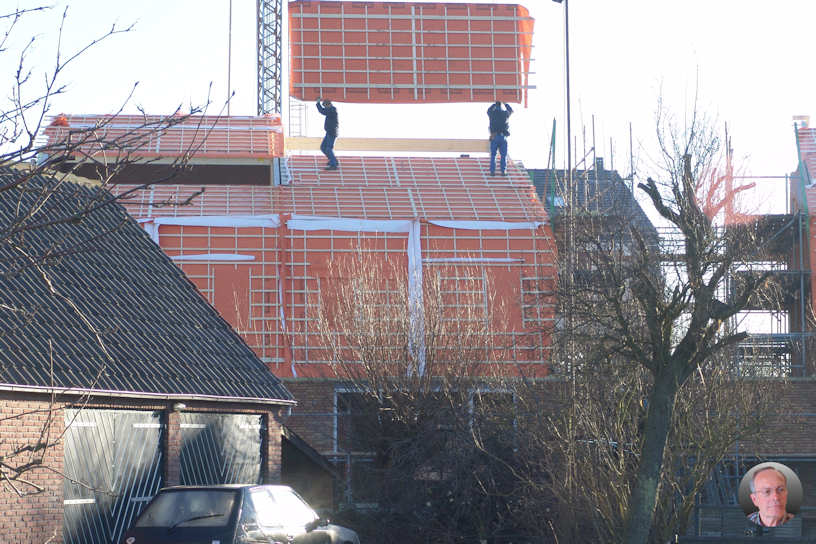

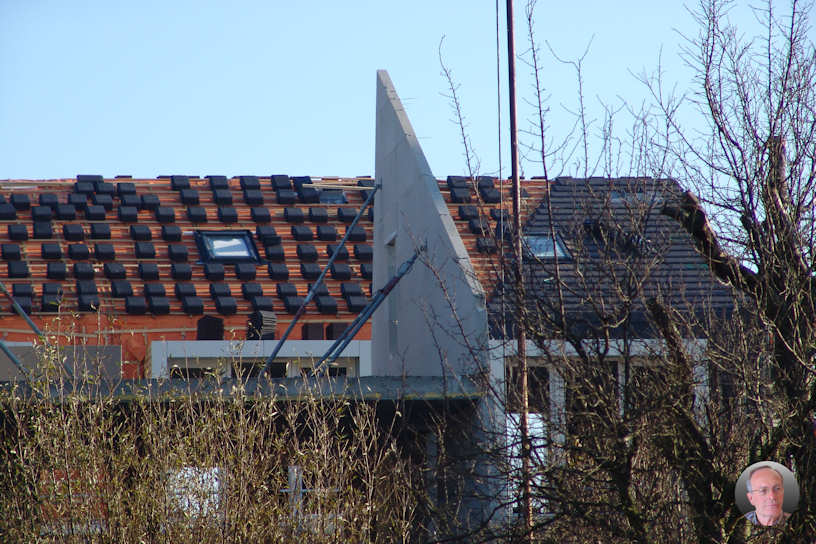

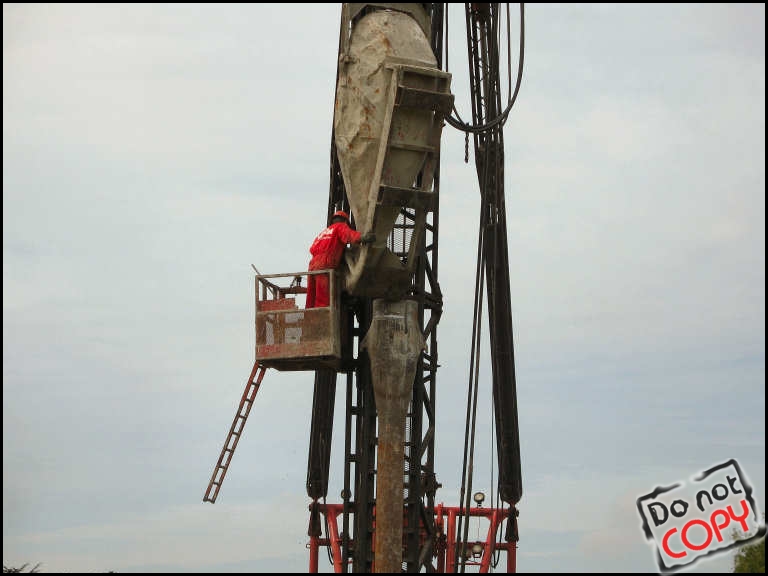

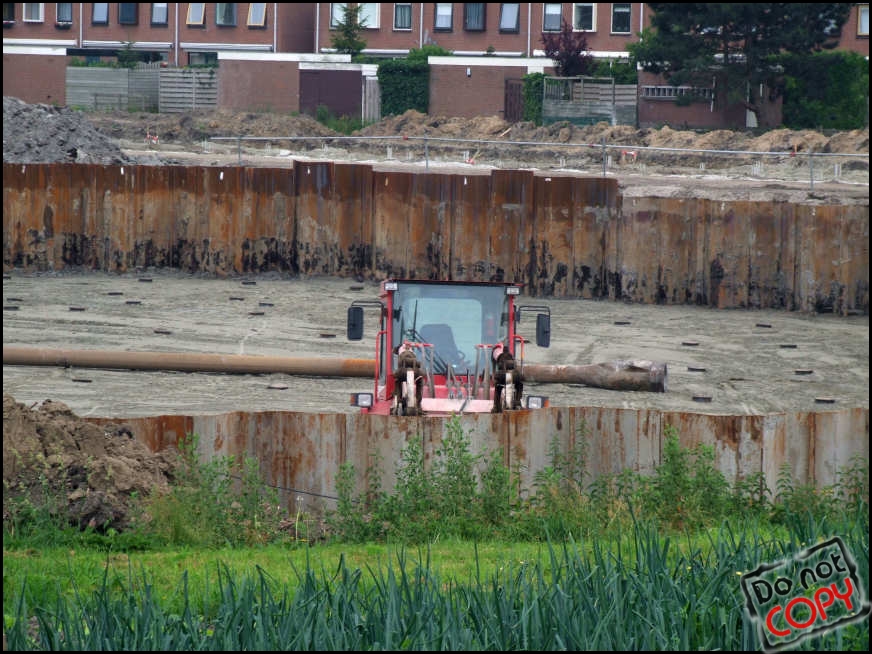

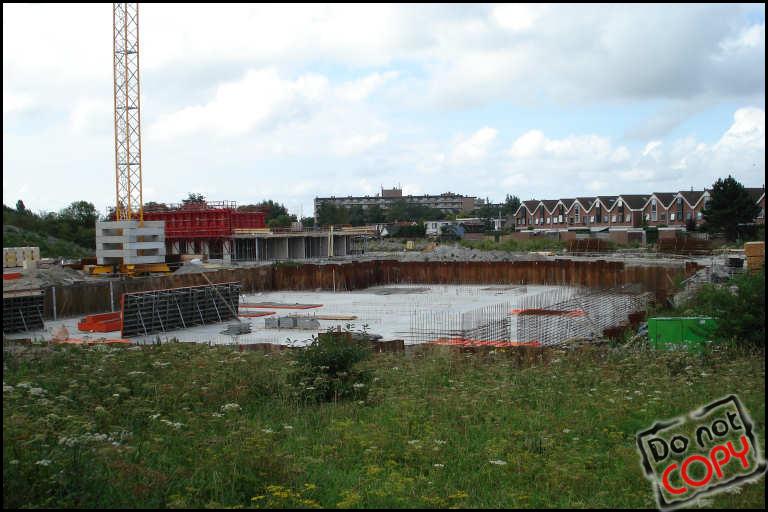

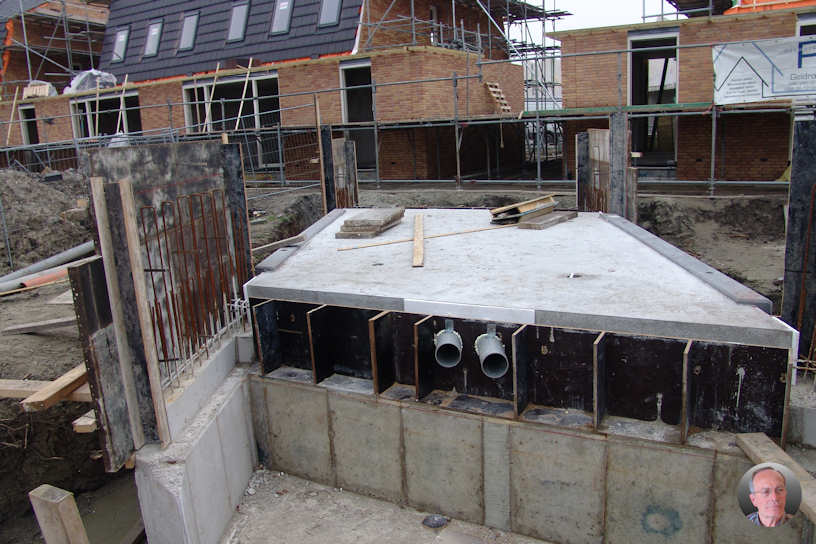

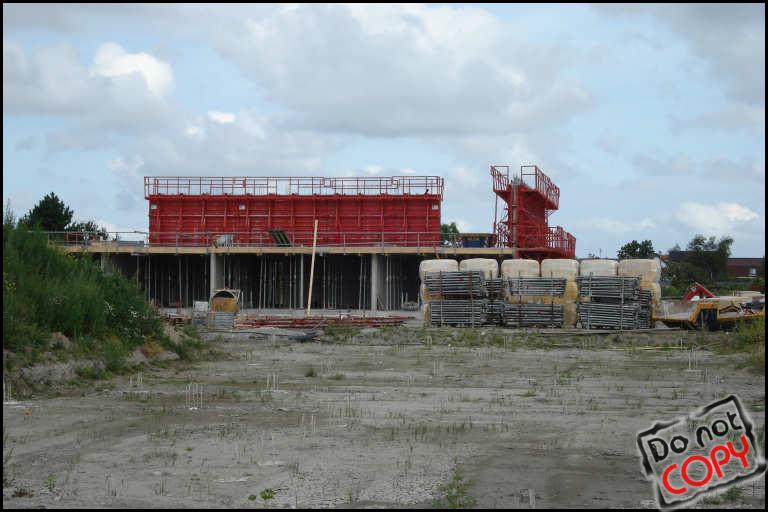

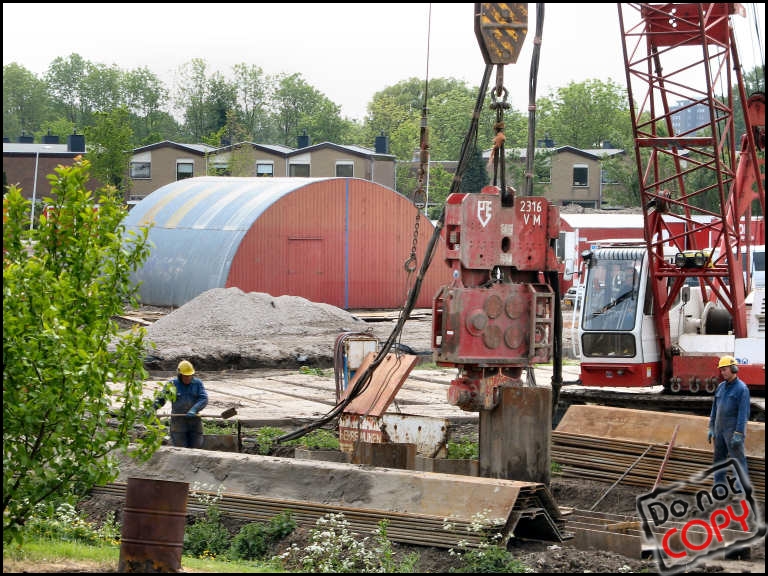

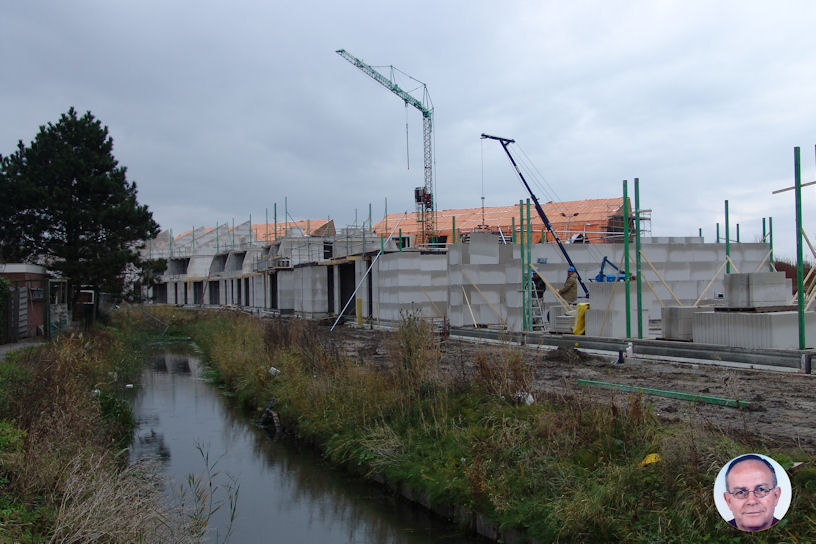

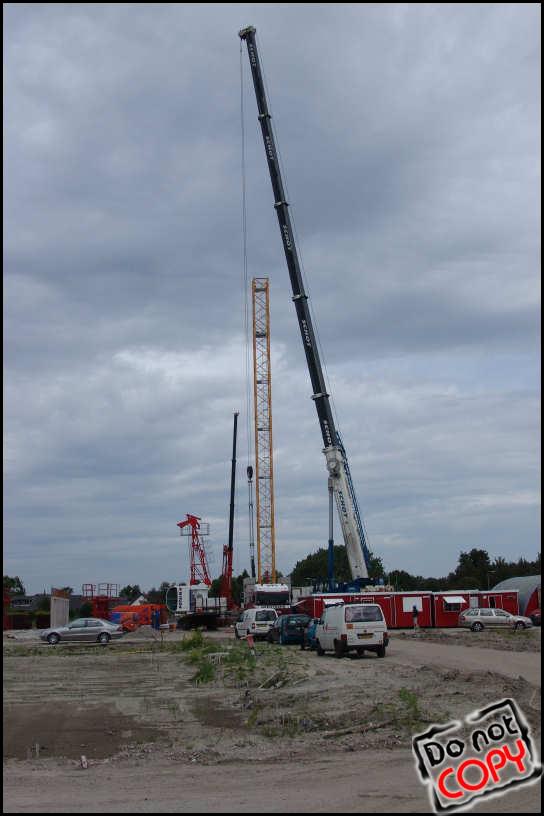

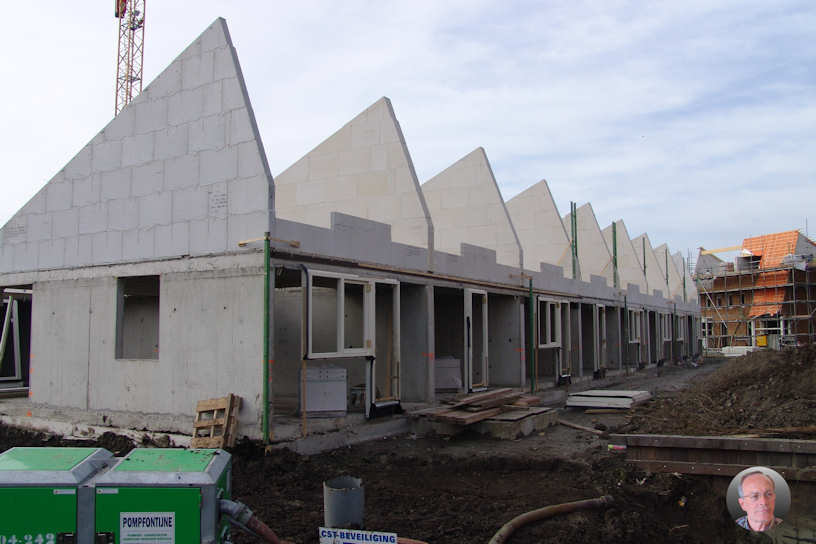

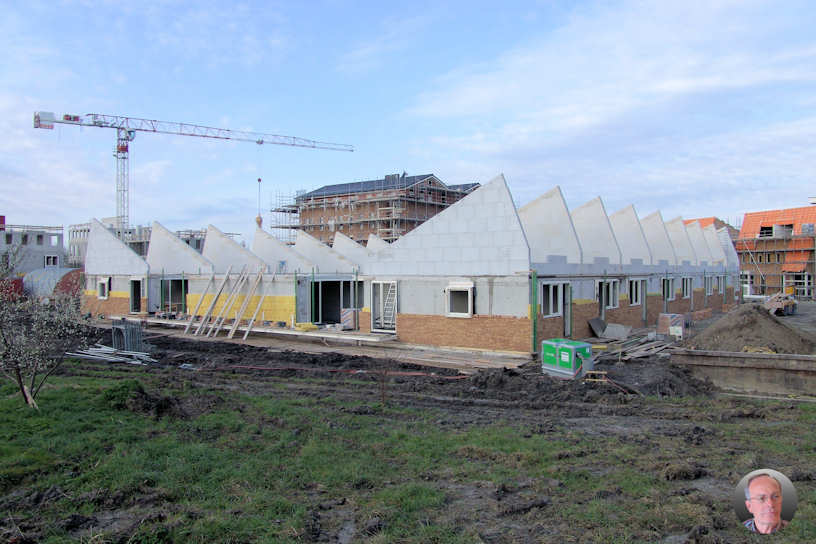

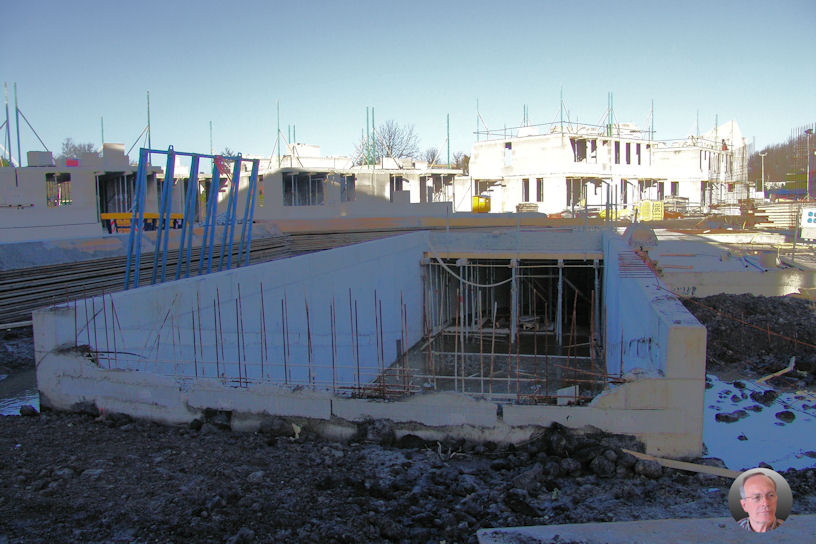

Er is begonnen met de damwand om de parkeergarage onder de Patiobungalows. Er verschijnen ook weer bergen grond.

Filmpje slaan
 van de
damwand

Week 19 t/m 25   2007

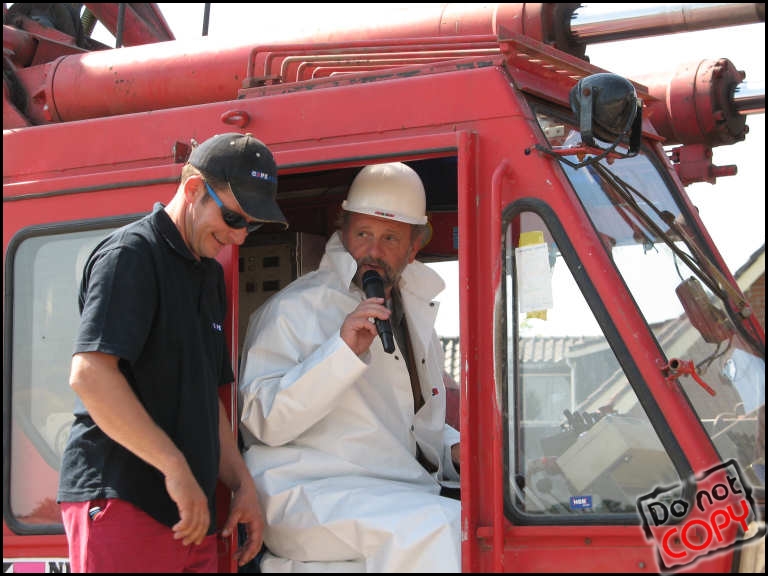

Hier foto's die in mijn vacantie genomen zijn door Rees Martens

Week 26, 27 en 28   2007

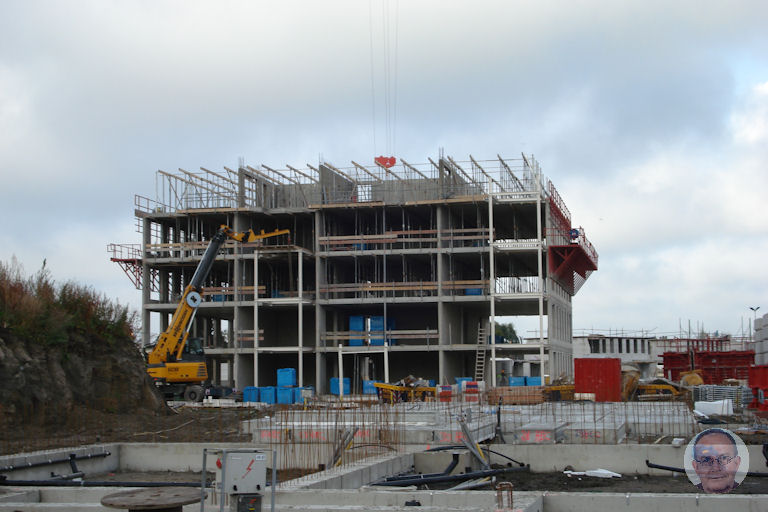

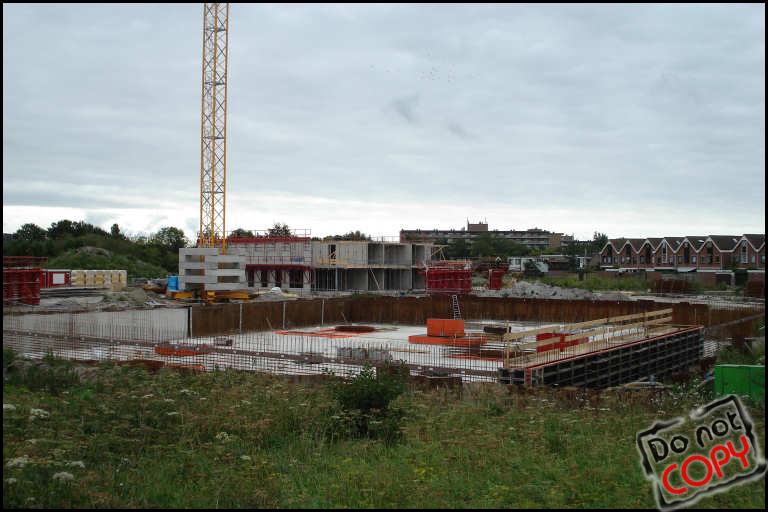

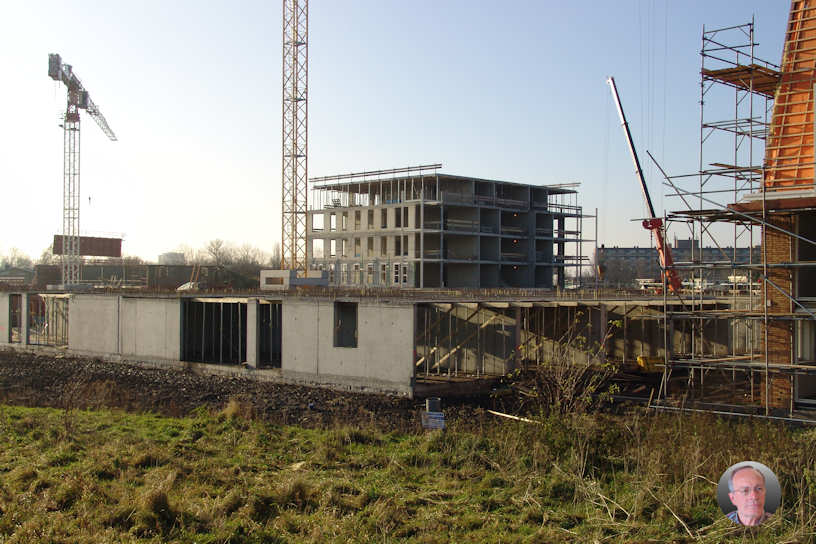

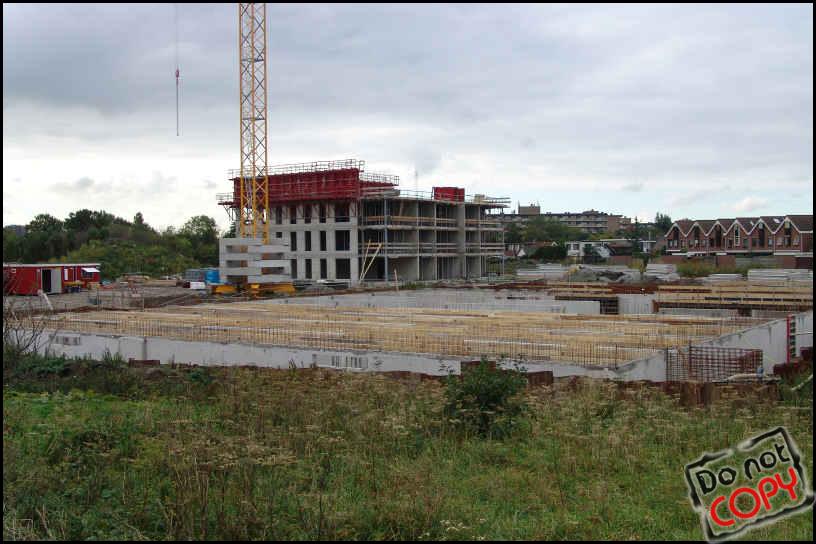

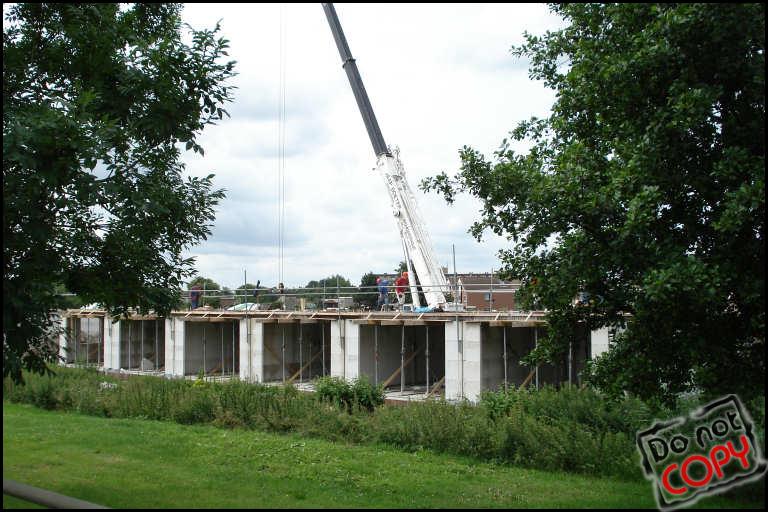

Na de vacantie de draad van het fotograferen weer opgepakt, er is flink doorgewerkt en met name van de waterwoningen de parkeergarage en het appartementen gebouw kan je de vorderingen goed zien.

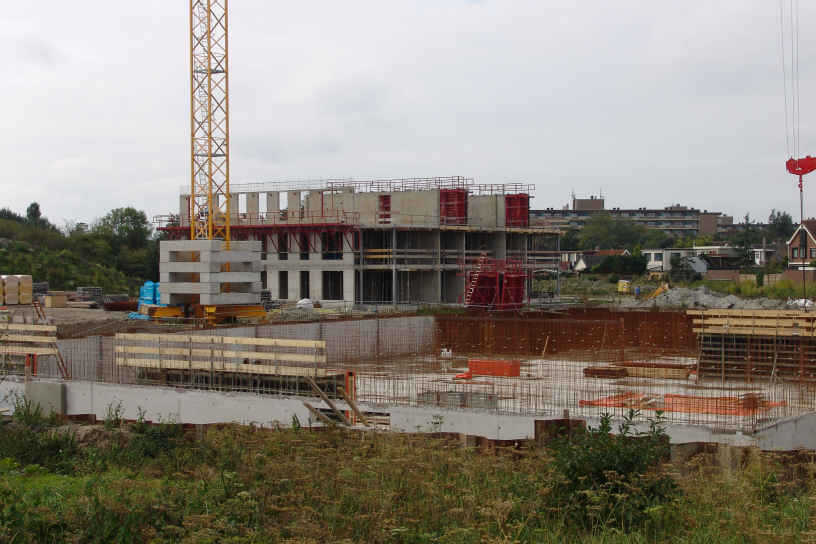

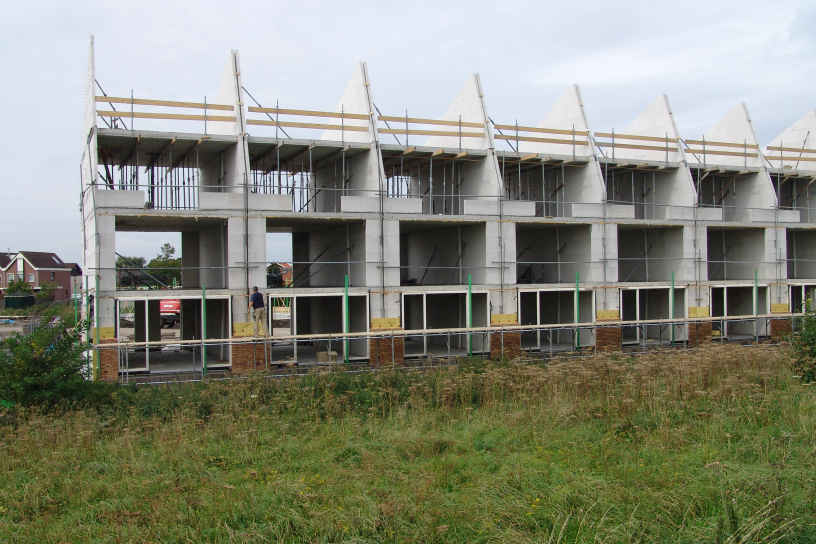

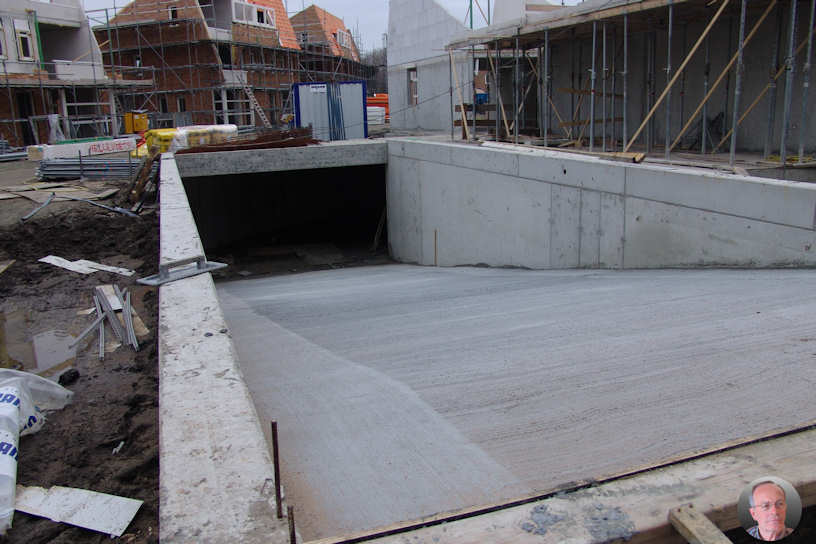

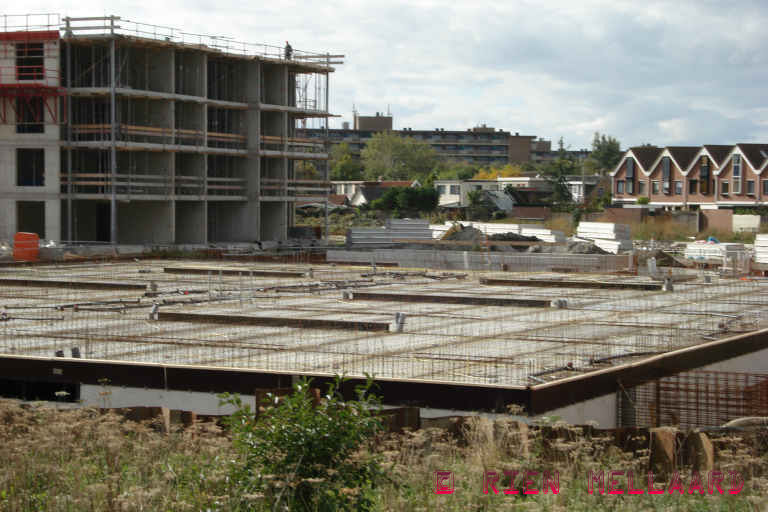

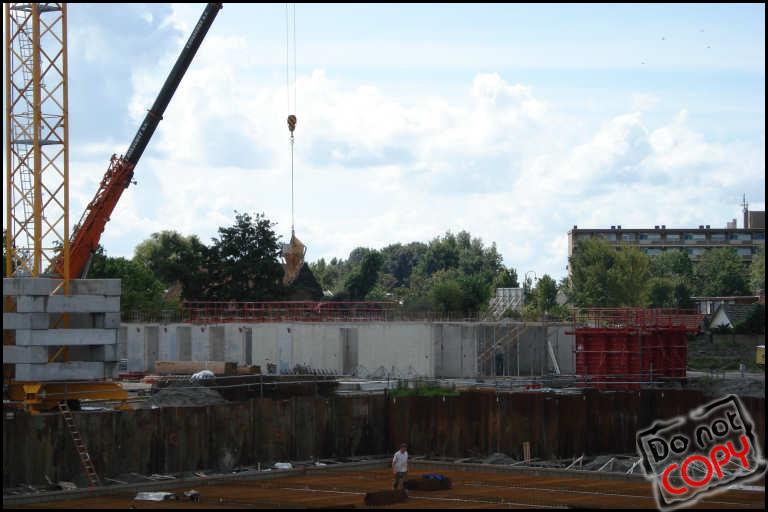

De vloer van de parkeergarage is gestort en gelijk de eerste wanden van het appartementengebouw.

De bouw ligt nu even stil i.v.m. de bouwvak vakantie

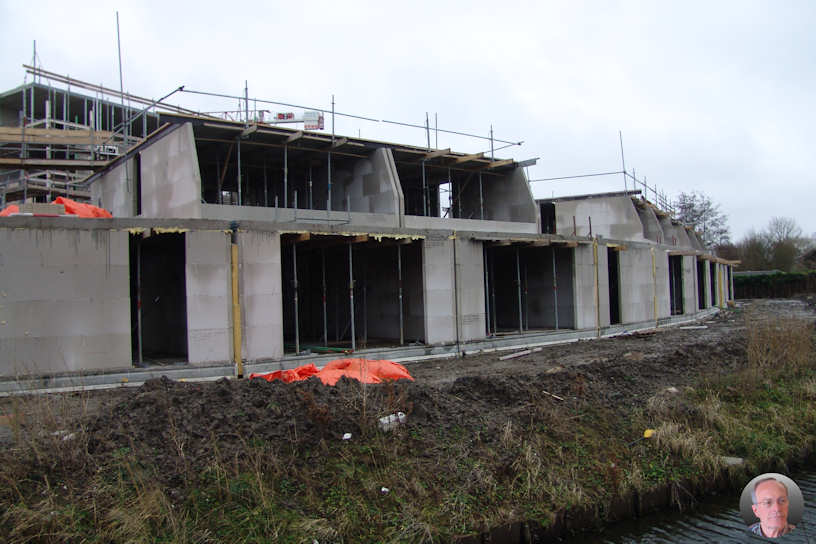

Week 33 en 34   2007
Na de bouwvakvacantie is het werk weer hervat , het gaat nu weer snel. Er wordt nu gewerkt met 2 vaste kranen

Week 35 t/m 37   2007

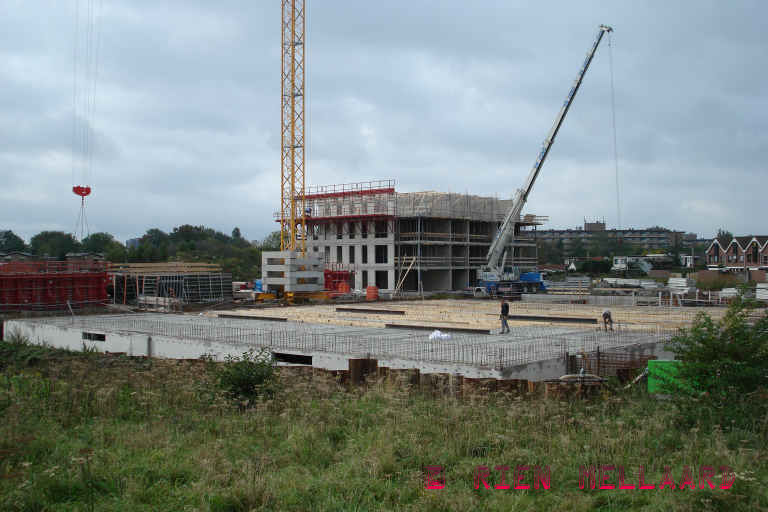

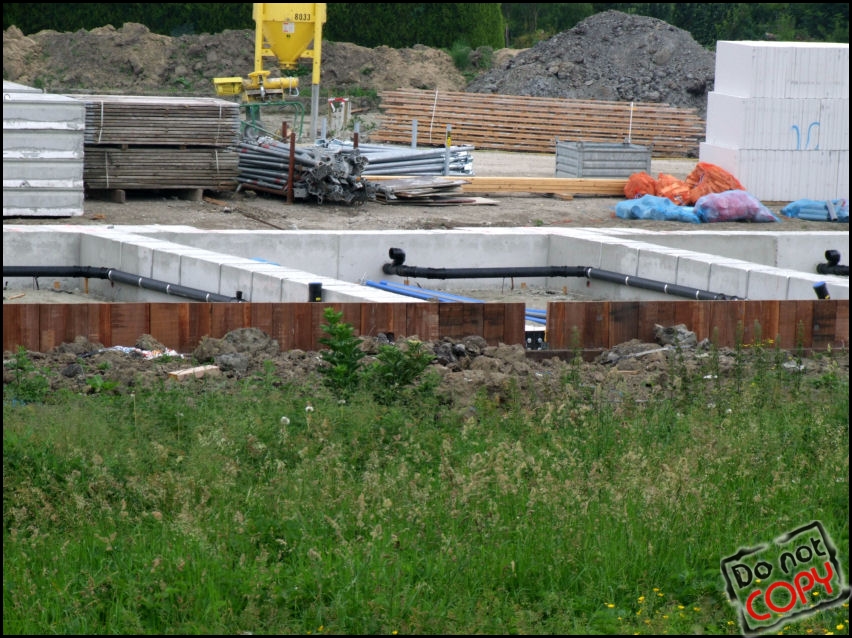

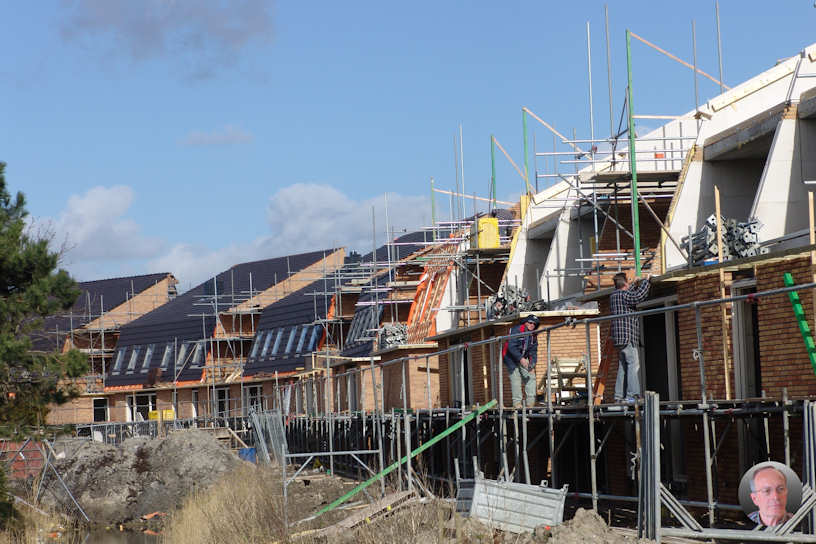

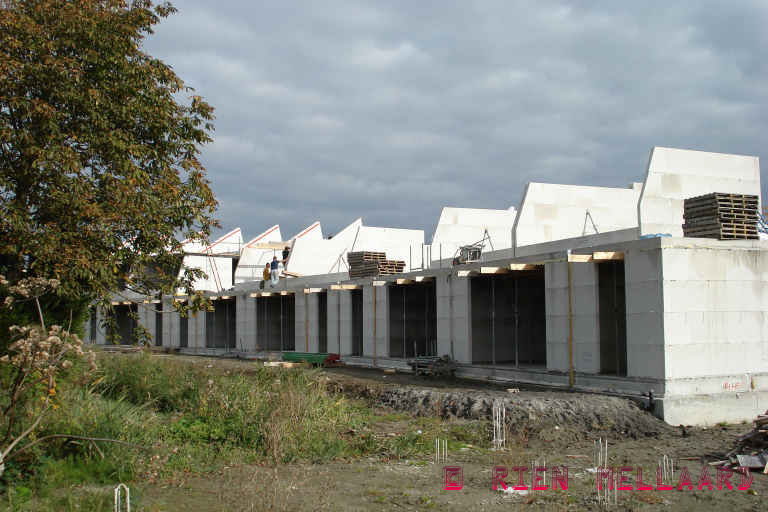

De bouw van de waterwoningen, parkeerkelder en appartementen vordert gestaag.

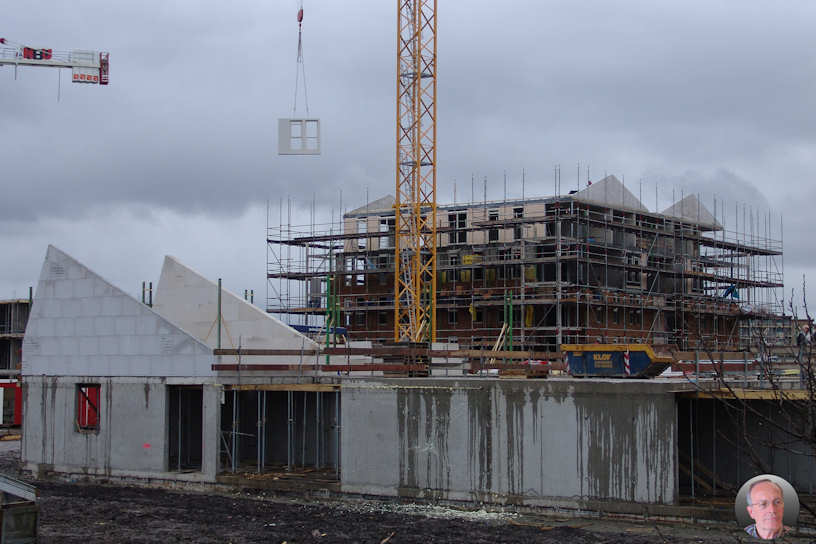

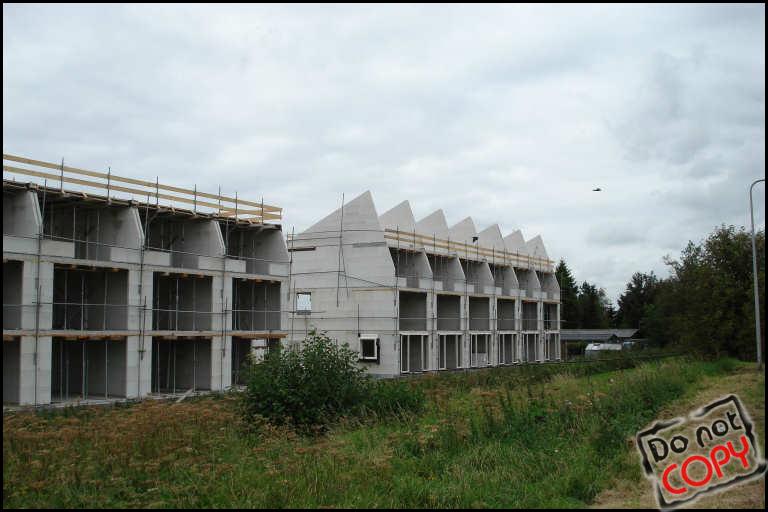

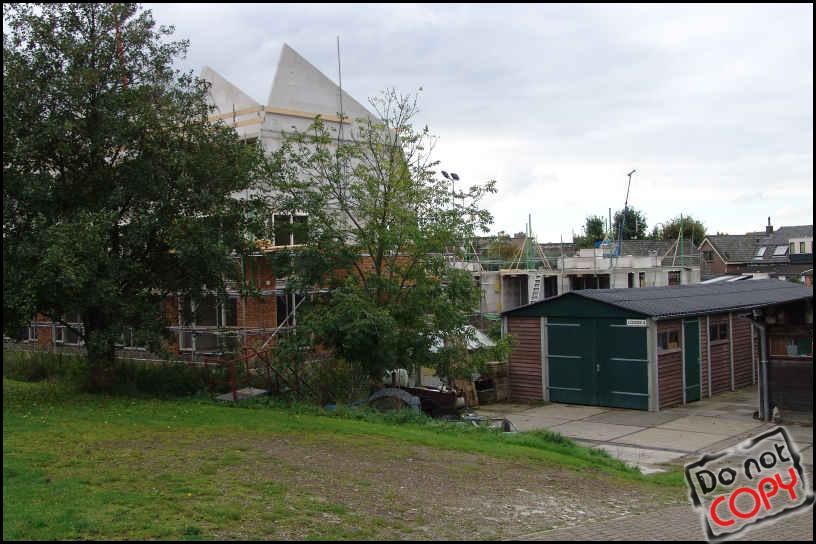

Er is nu ook een begin gemaakt met de 2 onder 1 kap woningen.

Week 38 t/m 43   2007

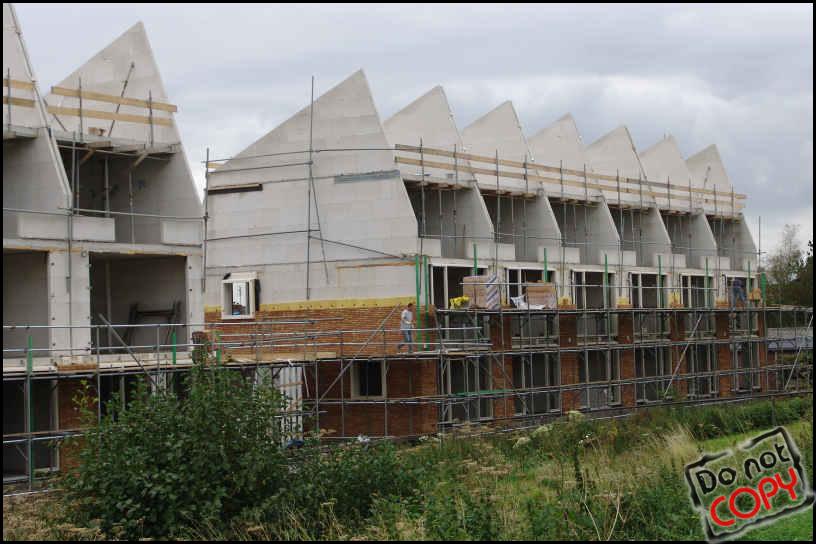

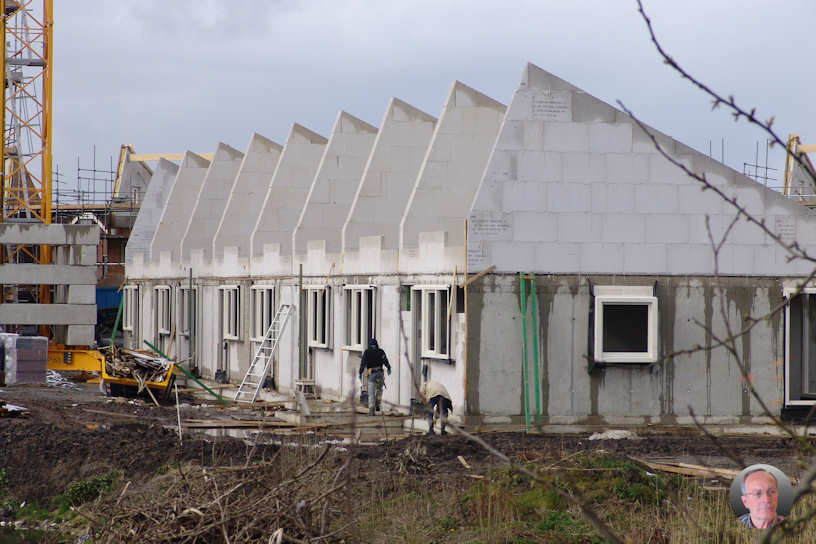

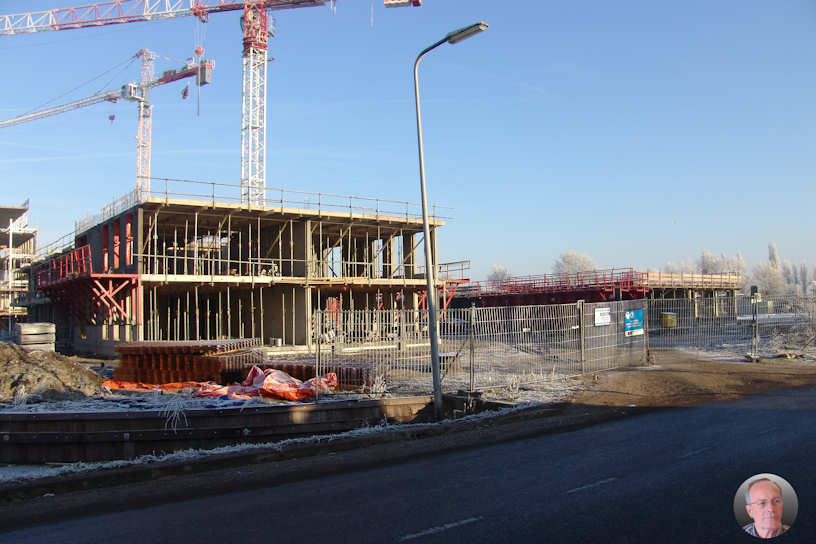

Er is bij de Appartementen met de 2e verdieping begonnen, bij de waterwoningen wordt druk stenen gemetseld, bij de 2 onder 1 kap zie je ook de omtrekken verschijnen en ook is er bij  de huur appartementen met de fundatie begonnen.
Ook zijn de vorderingen aan de parkeerkelder goed te zien.

Week 44   2007

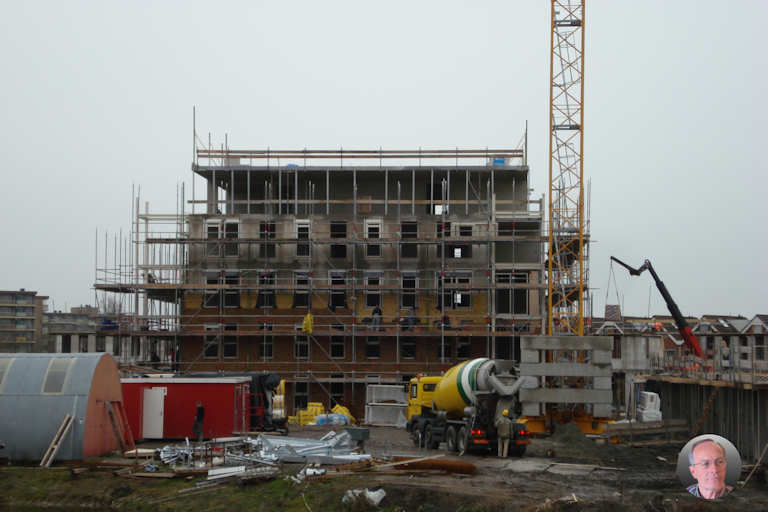

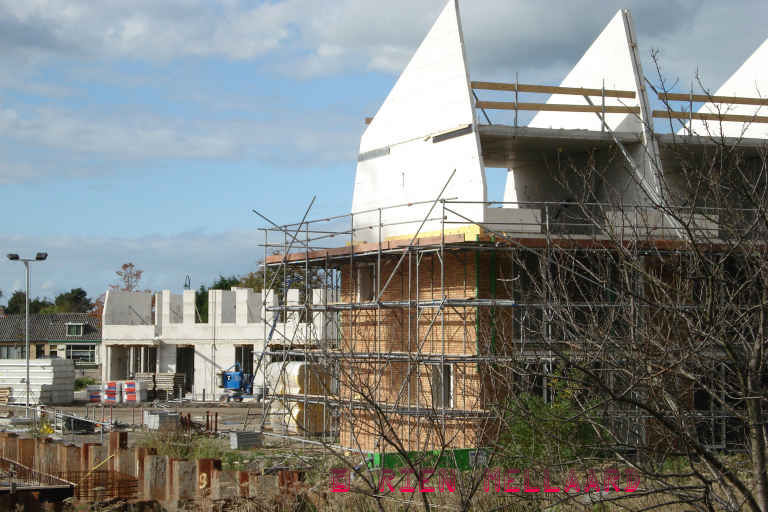

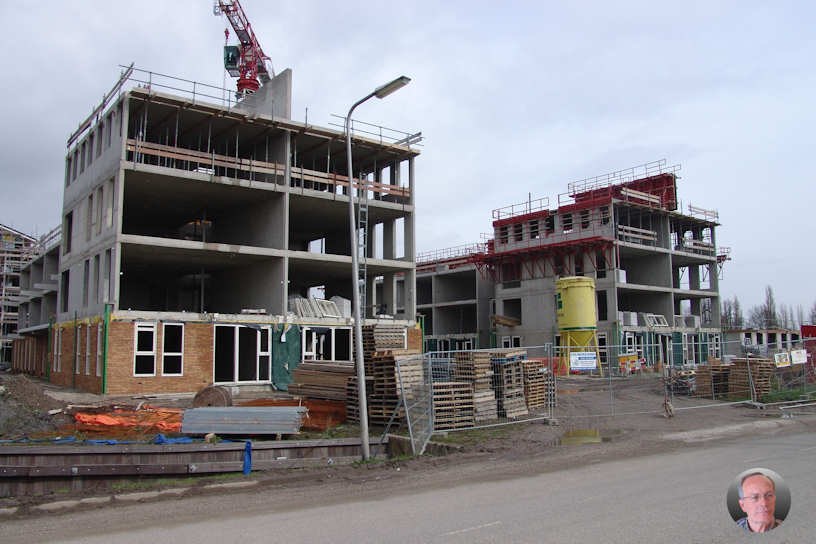

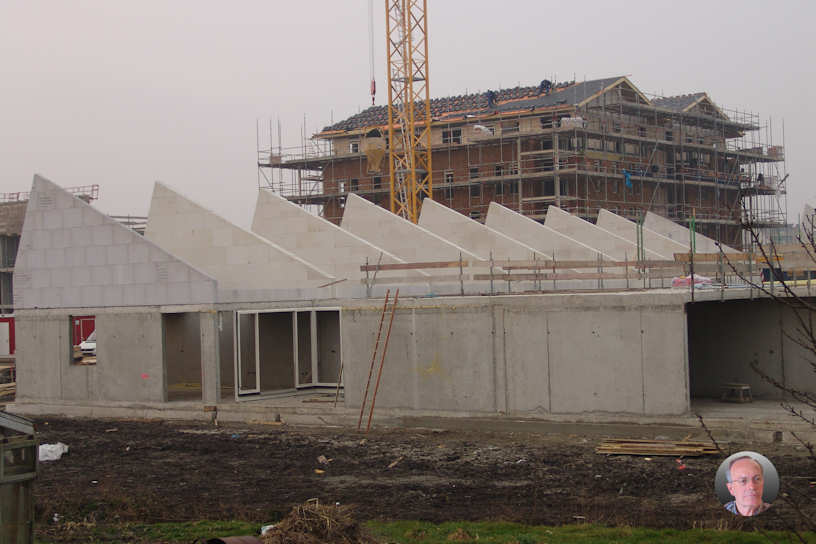

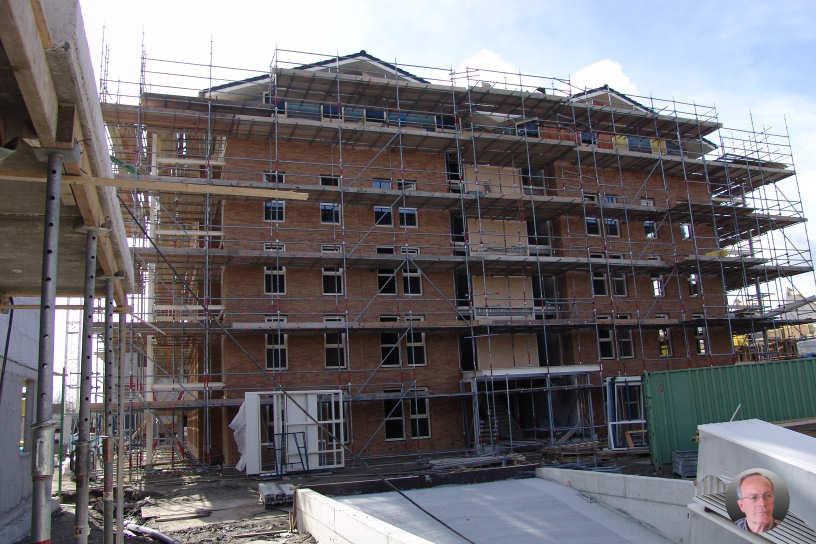

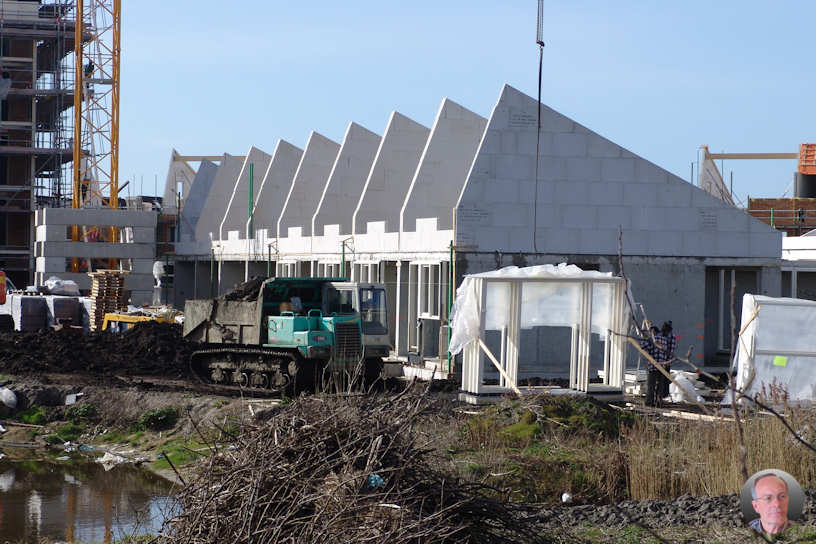

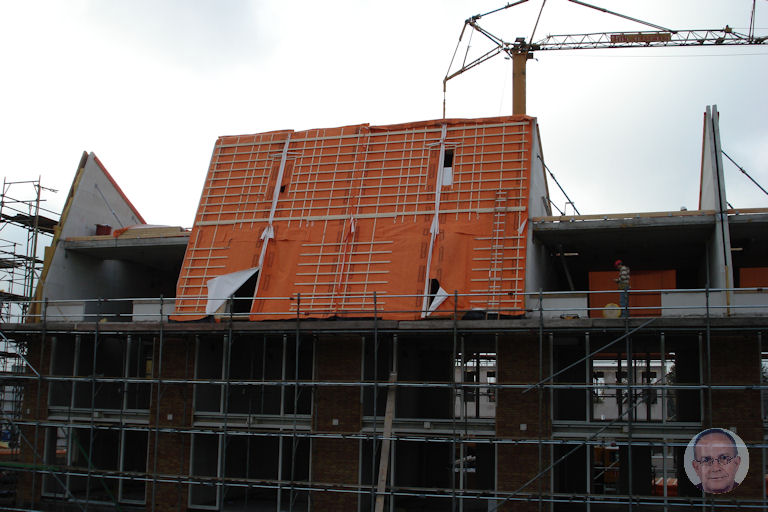

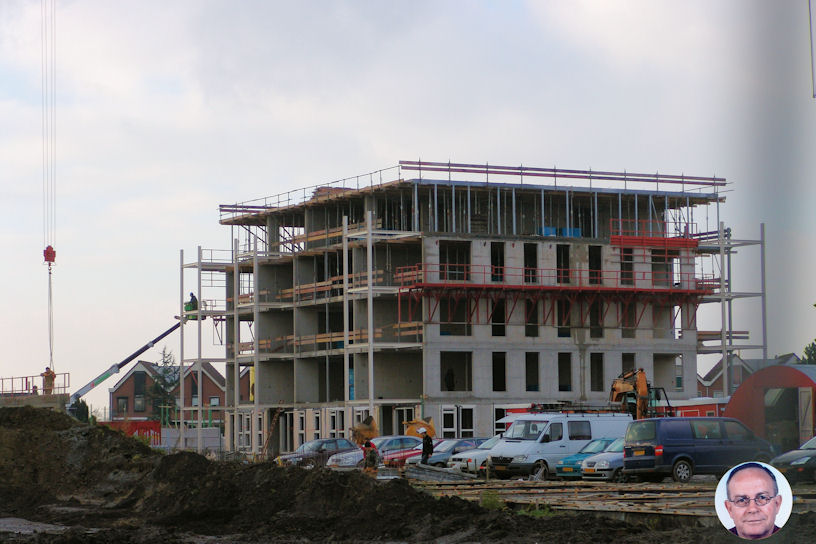

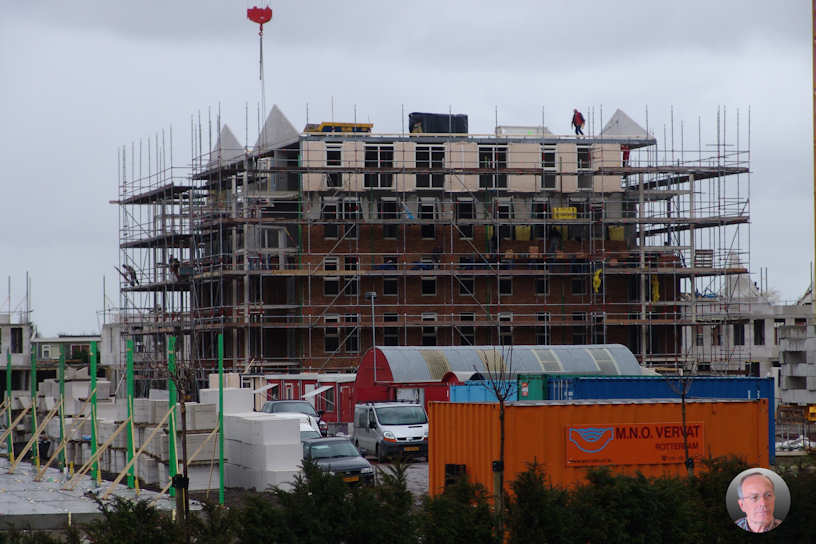

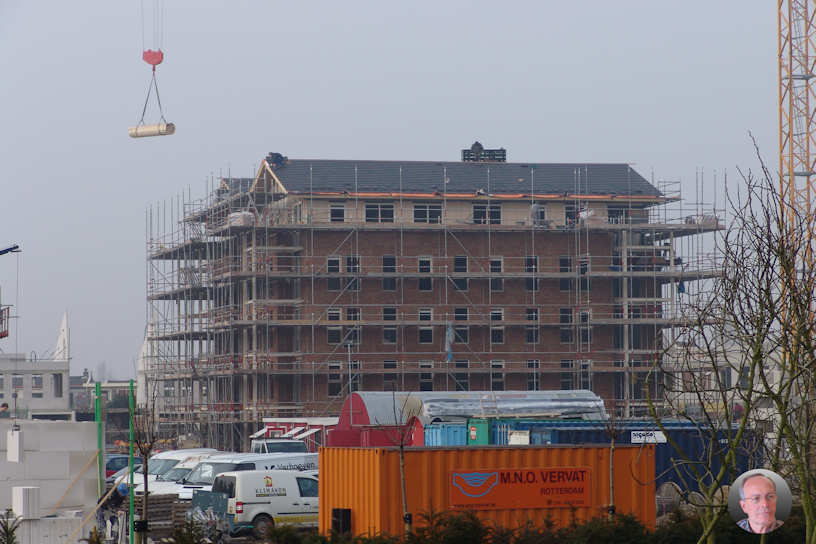

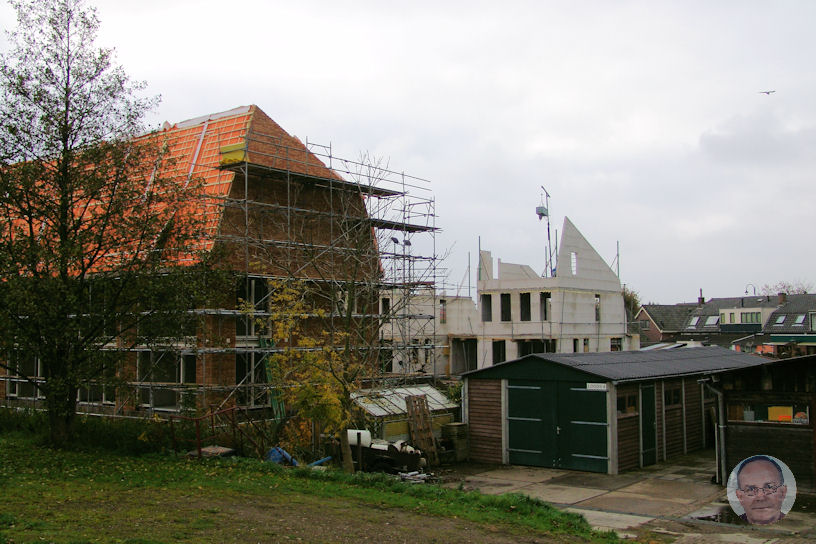

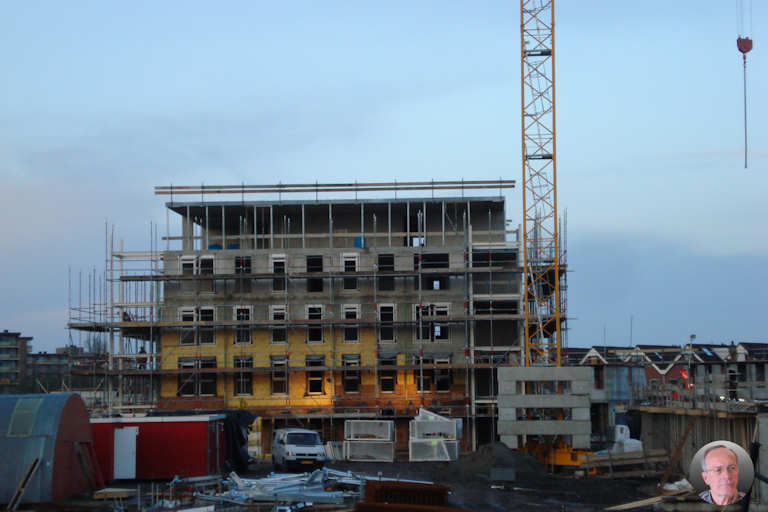

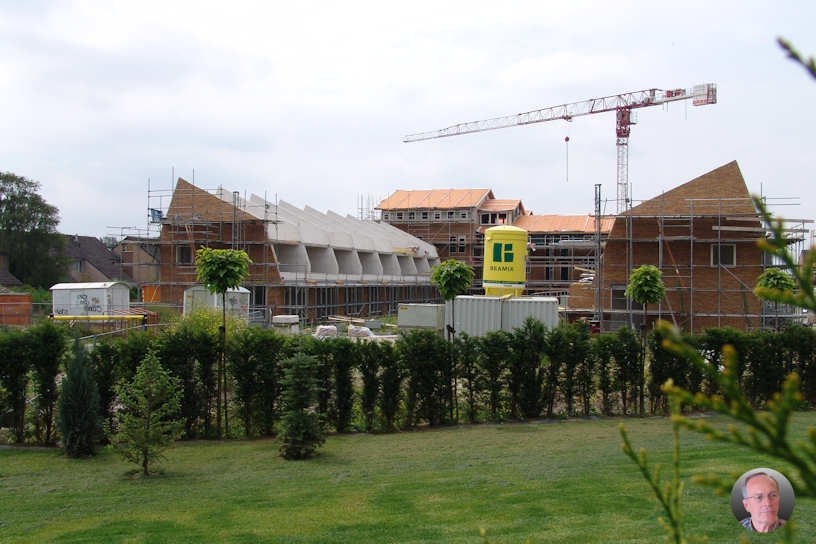

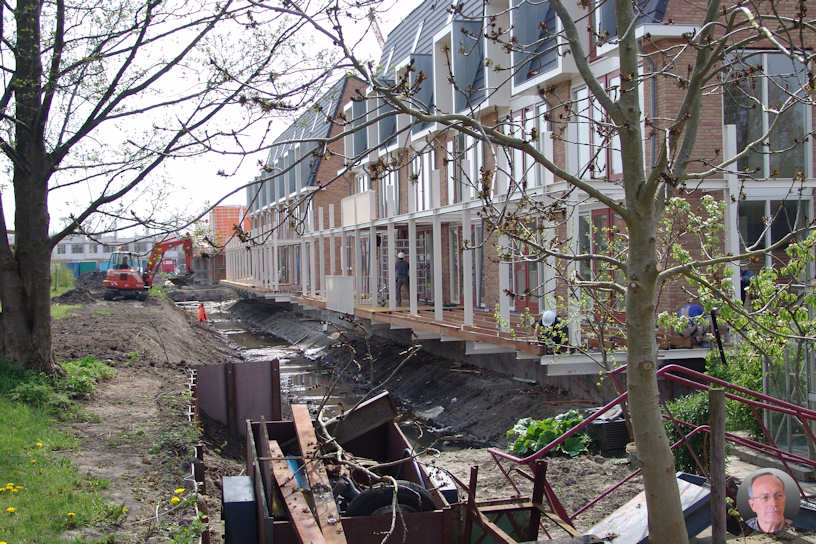

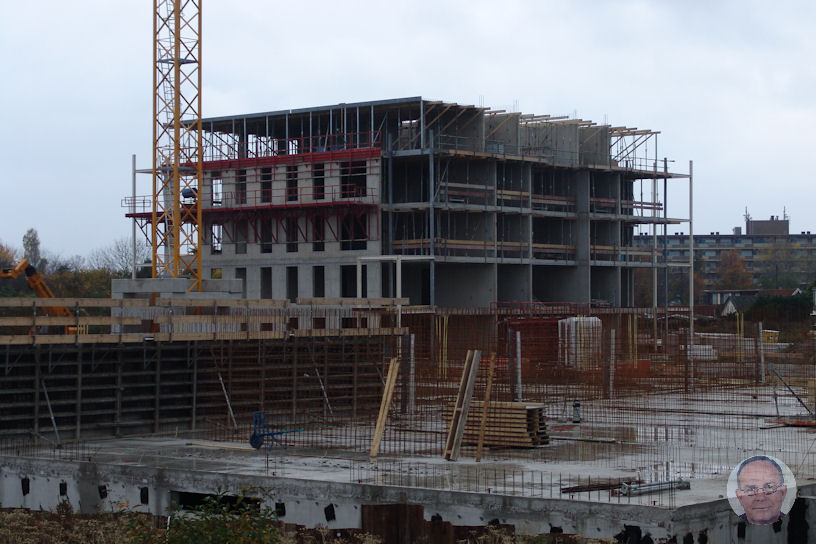

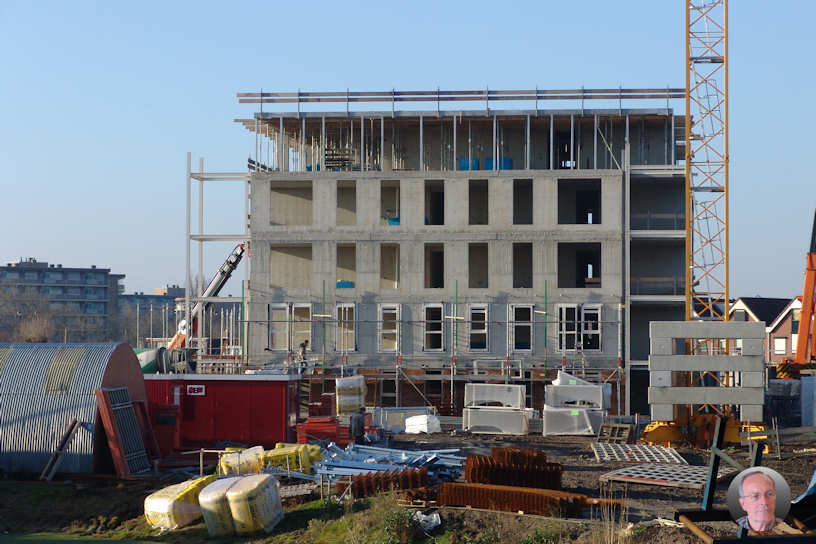

De bouw is weer aardig wat opgeschoten. Bij de eerste water woningen zijn de dak platen geplaatst. Bij de eerste 2 onder een kap is begonnen met de tweede verdieping en is de schuine vorm van het dak al te zien. De parkeergarage is dicht en er is begonnen met betonwerk voor de patiobungalows. Bij het appartementen gebouw wordt nu gewerkt aan het plafond van de 4e verdieping, de trappen in het trappenhuis zijn geplaatst en ook het ijzerwerk voor de balkons staan overeind. Bij het eerste huurappartement zijn de betonnen vloerplaten geplaatst.

Week 45 t/m 49   2007

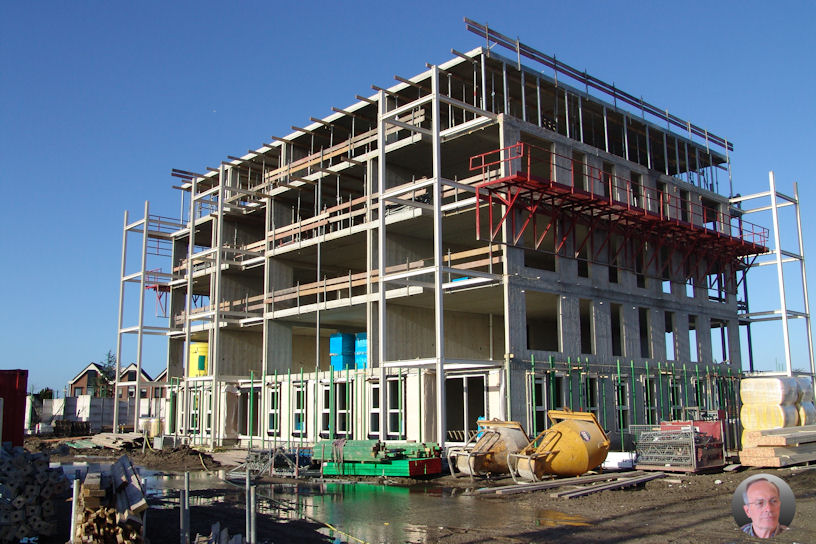

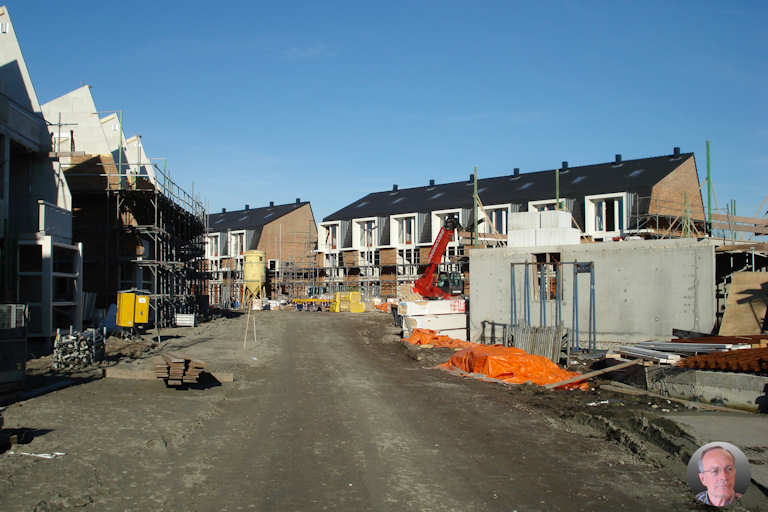

De bouw is weer aardig gevorderd. De fundaties van alle huizen en appartementen zijn gereed. Van de waterwoningen zijn aan de achterzijde alle kozijnen gezet, nog een paar aan de voorkant te gaan. Het skelet  van de geschakelde huizen  vordert gestaag. Van de appartementen is het betonnen casco gereed en de kozijnen van de begane grond zijn geplaatst. Er staat al een stapel stenen dus zal er spoedig met het metselen van de buiten muren begonnen worden.
Het wordt steeds moeilijker om van afstand goede overzicht foto's te maken.

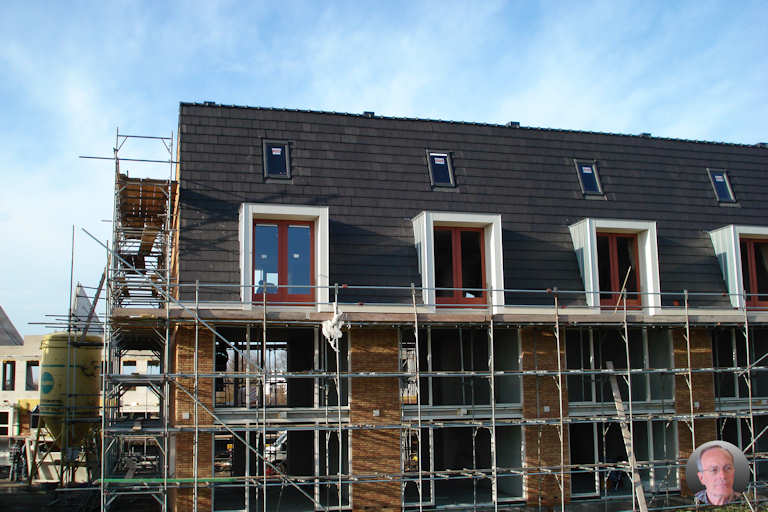

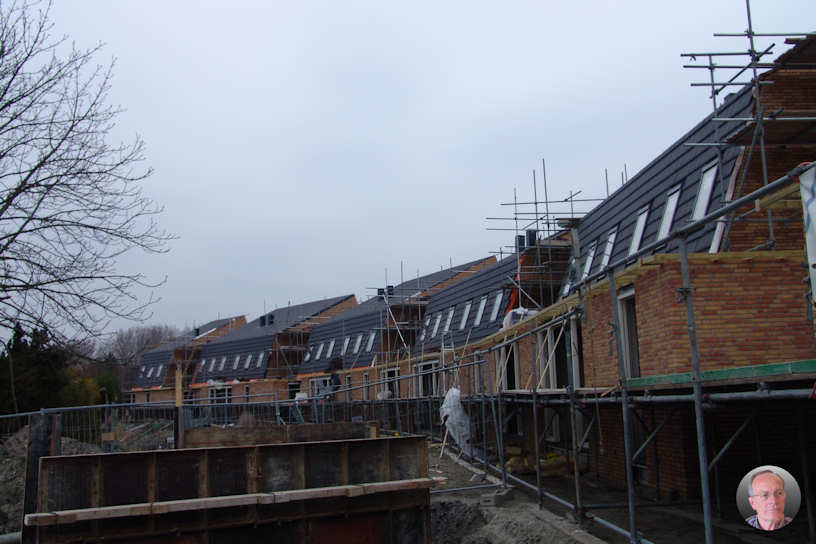

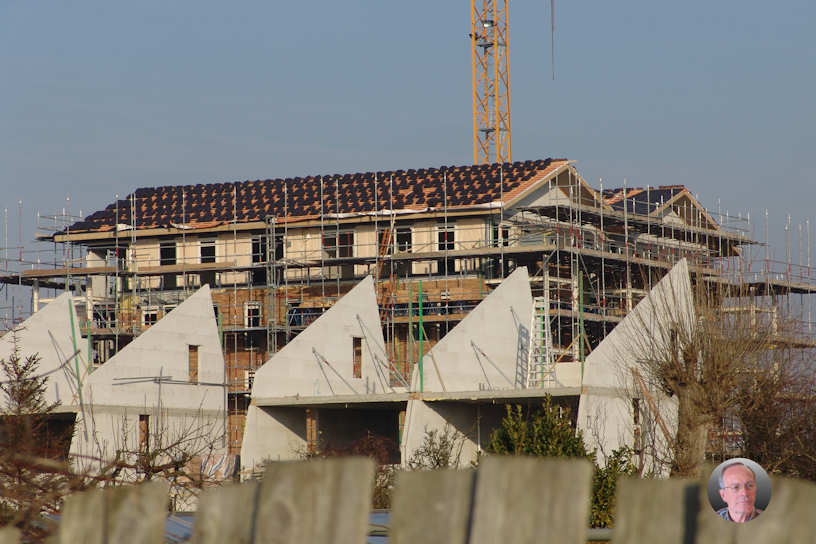

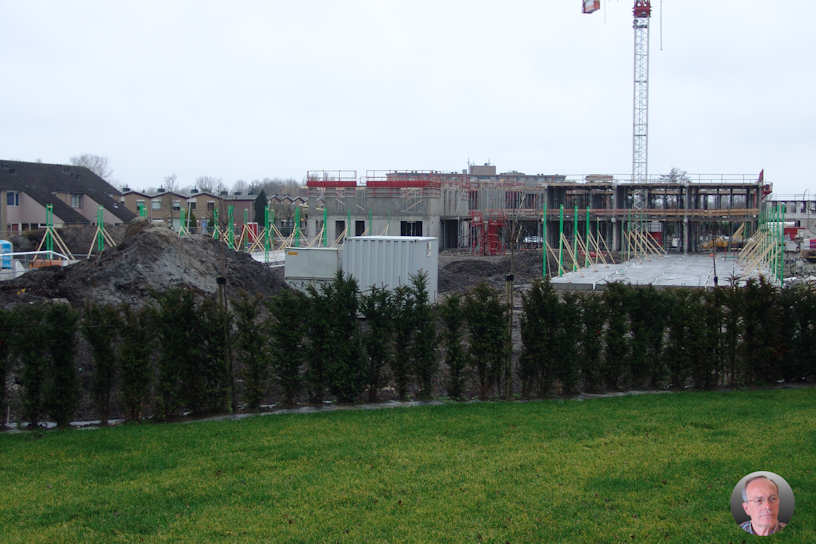

Week 48 t/m 50   2007

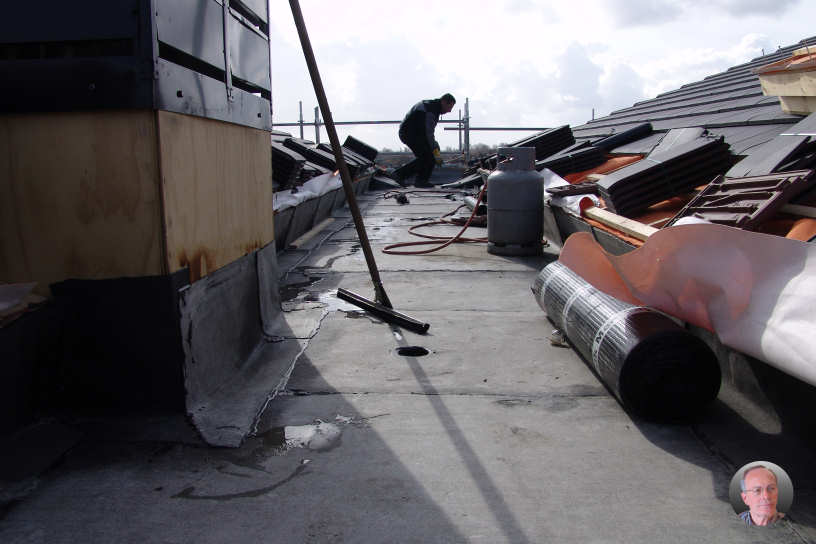

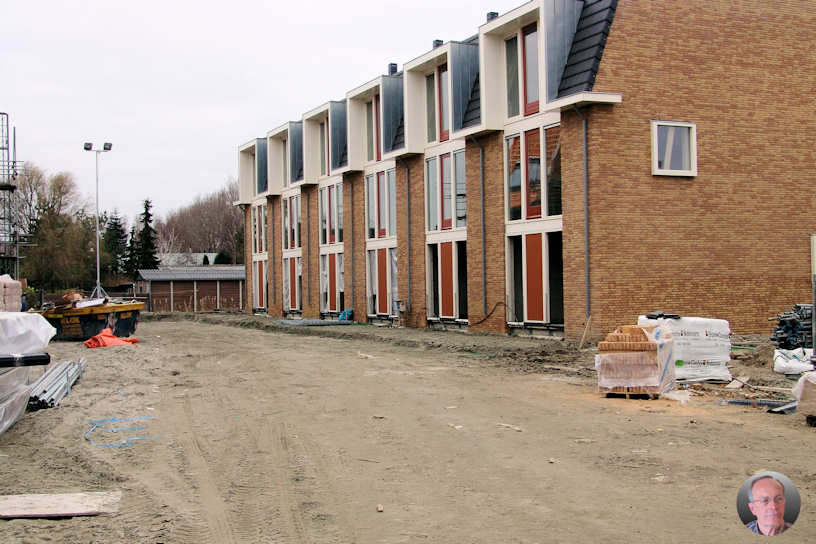

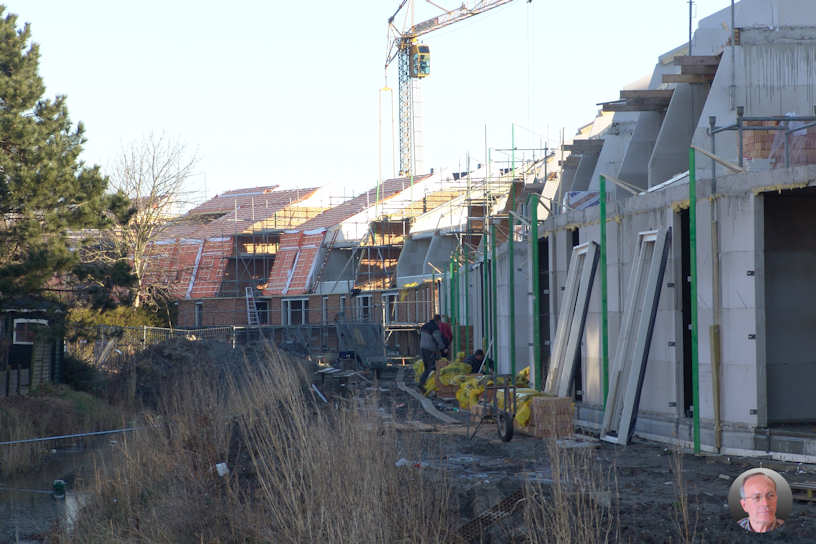

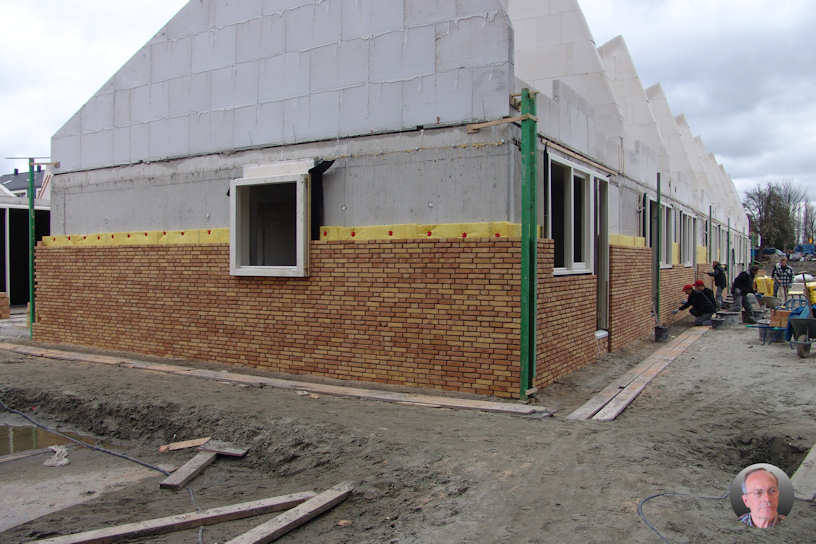

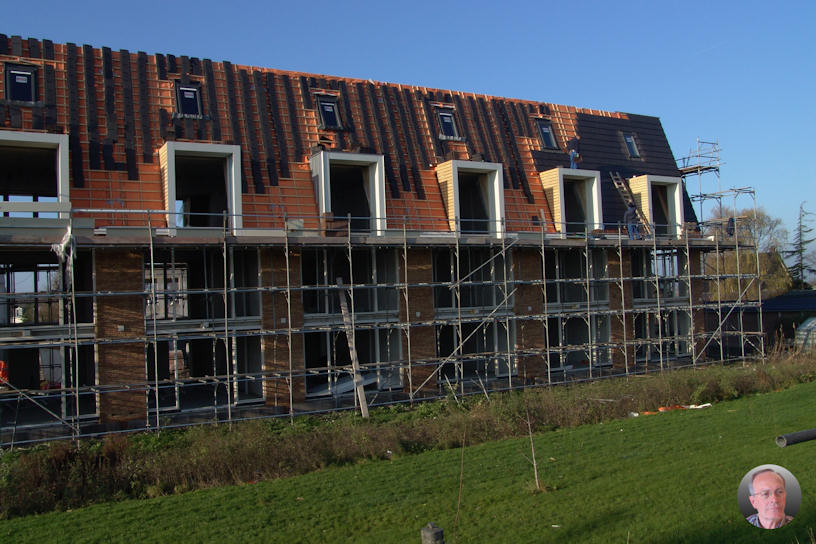

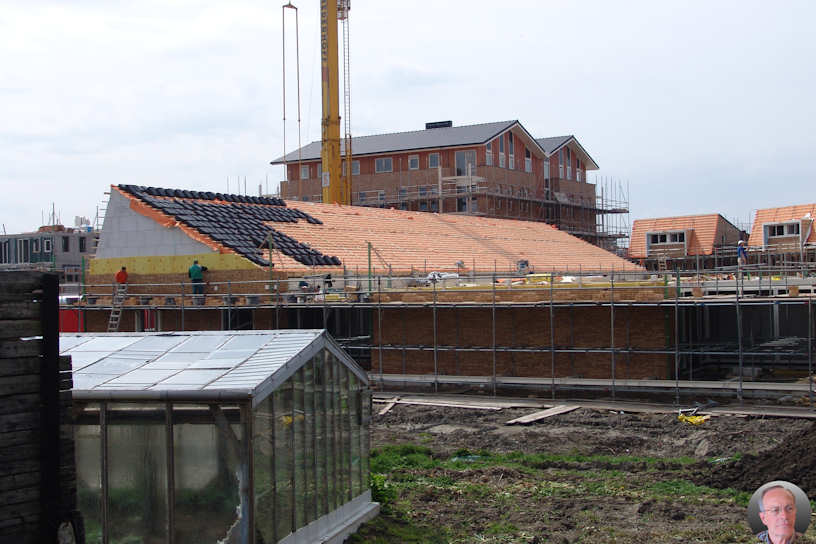

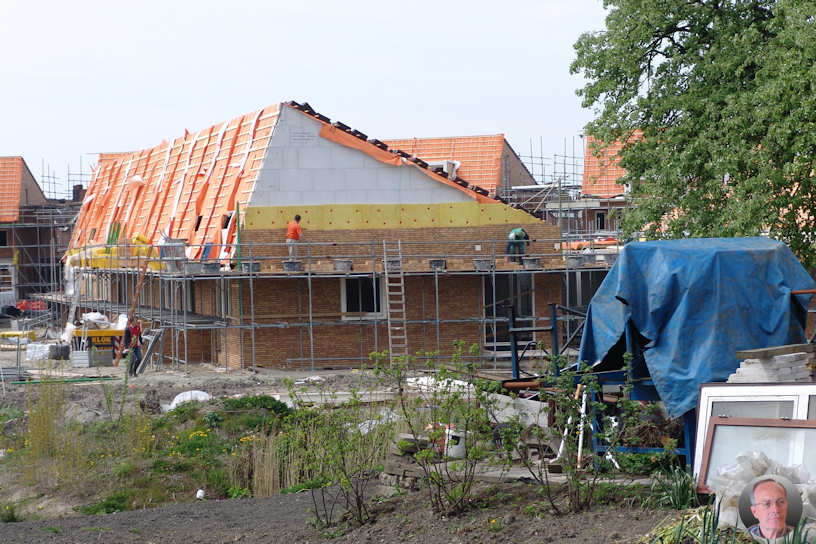

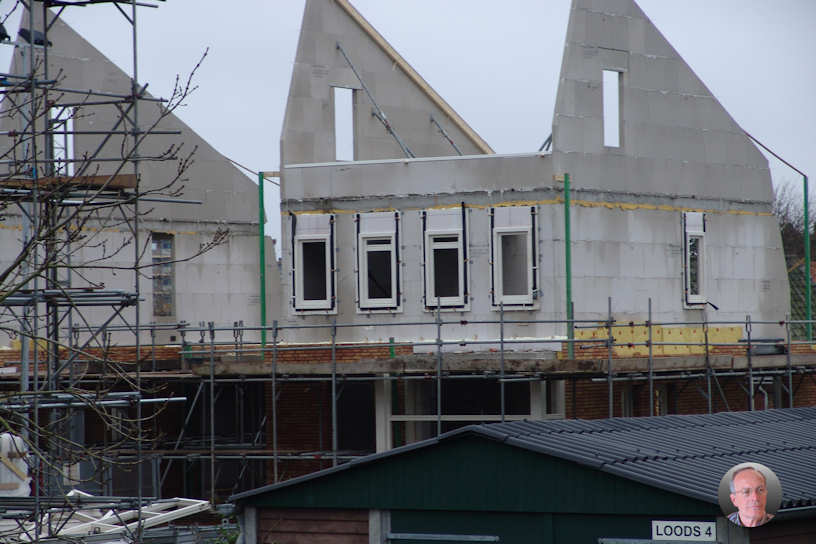

Bij de waterwoningen zitten de meeste Velux ramen er in en worden de pannen op het dak gelegd. Bij het eerste blok zijn de trappen in de woningen geplaatst. Bij de  eerste geschakelde huizen zijn de kozijnen geplaatst en is er met het metsel werk begonnen. Van de Patio bungalows moet de verdiepingsvloer nog worden gestort. Bij Het Plein is de begane grond gemetseld en in de eerste woonlaag zijn de kozijnen geplaatst en met de tweede

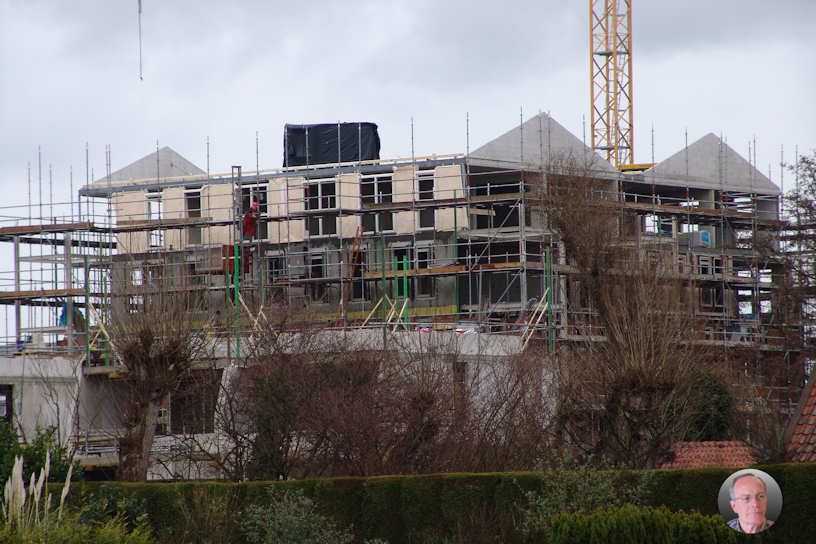

 woonlaag is een begin gemaakt. De ruwbouw van de huurappartementen vordert ook gestaag. De vorst is nu een beetje spelbreker dus heel veel zal er voor de feestdagen niet meer gebeuren.

Januari 2008

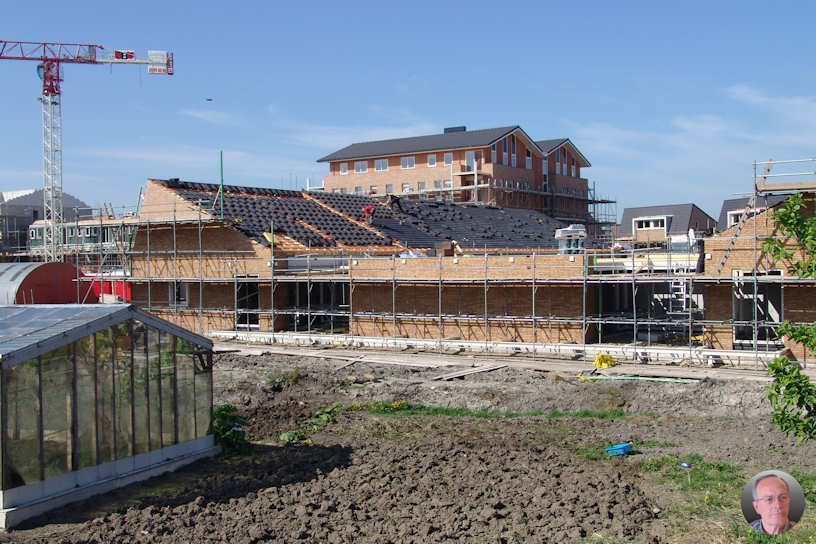

In het nieuwe jaar is de bouw weer voortvarend te hand genomen. Bij de appartementen wordt er druk gemetseld en kozijnen geplaatst ook is er met de opbouw van het dak begonnen. Bij de patio bungalows is men de verdiepingsvloer aan het storten.

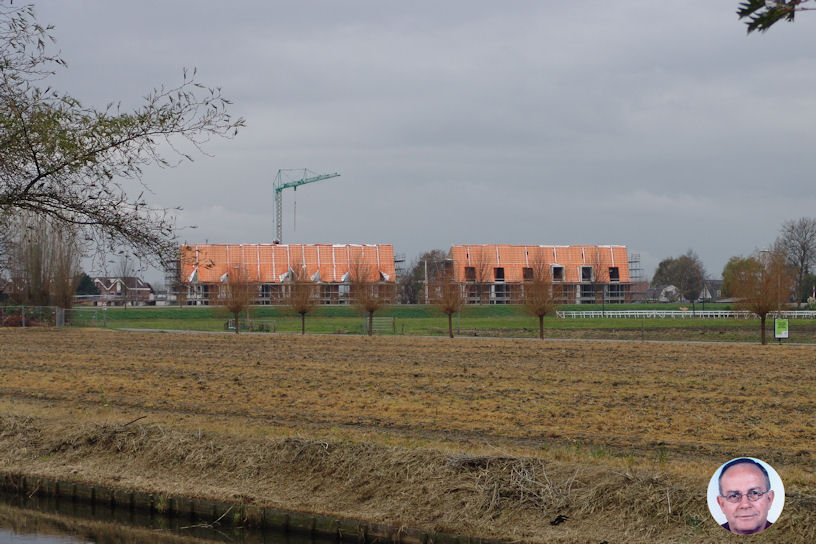

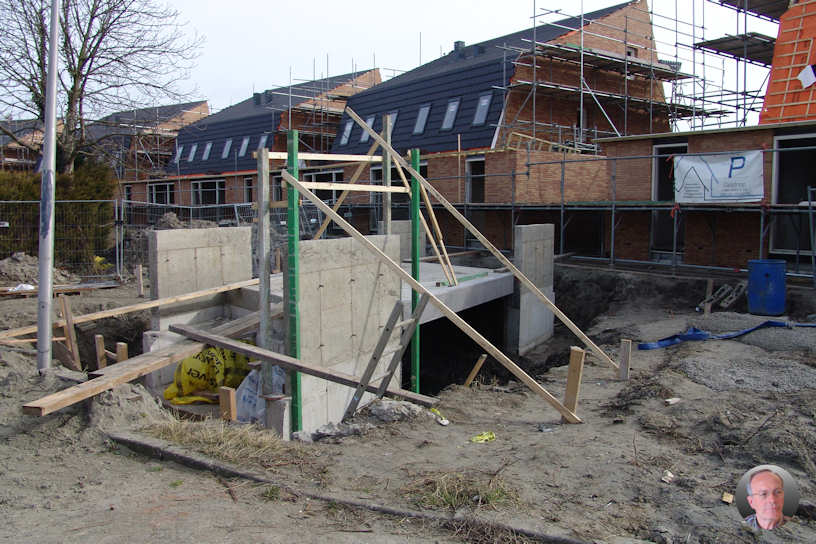

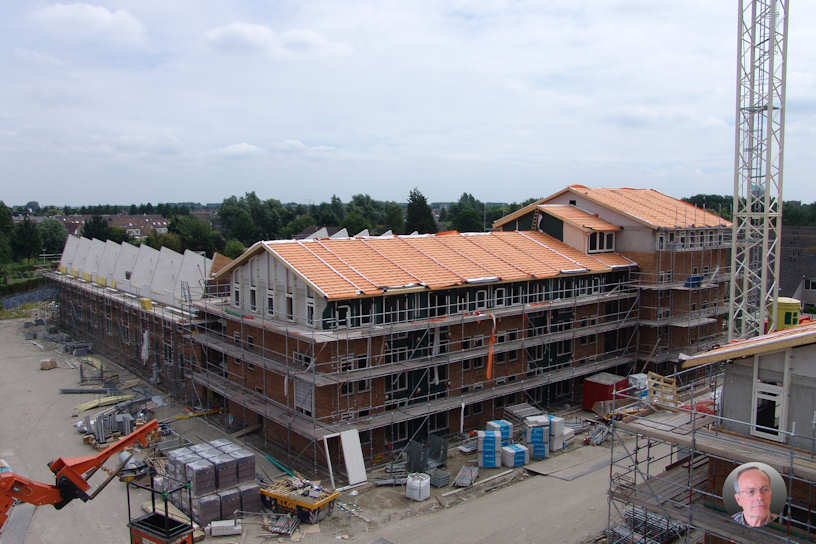

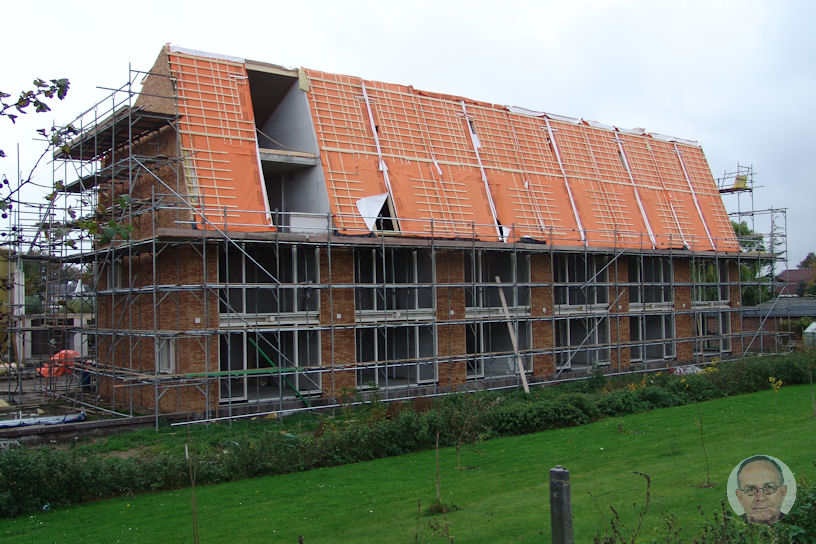

Aan de Laan wordt ook aardig gewerkt, blokken metselen, stenen metselen, kozijnen plaatsen en voorbereidingen voor het plaatsen van de dak panelen. Ook bij de Weide is wat actie, de vloeren zijn gelegd en er kan begonnen worden met het bouwen van de binnenmuren. Bij het Riet zijn de daken bijna gereed en  is de bovenverdieping glasdicht. Met de ruwbouw van de huur appartementen wordt ook aardig opgeschoten. Verder is er begonnen met de brug naar de Rijksstraatweg.

Februari 2008

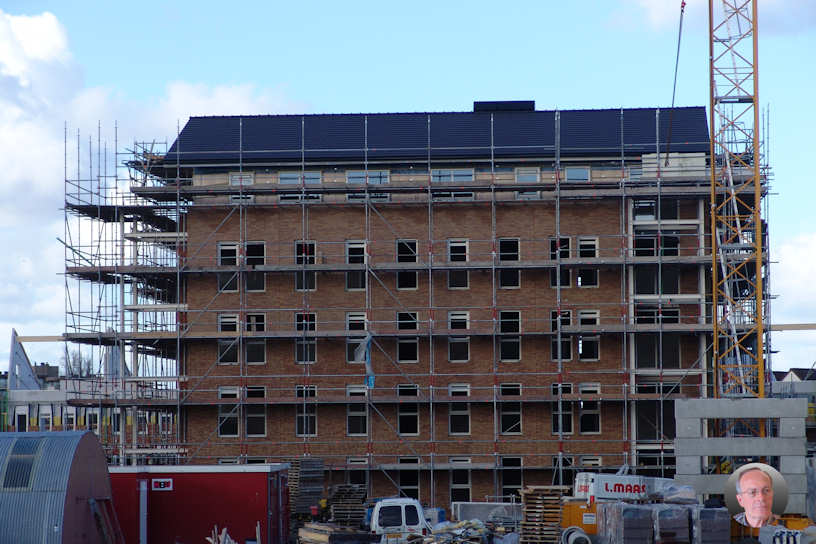

De bouw vordert gestaag,  er is vooral veel progressie te zien bij kozijnen en metselwerk van de Laan ook van de eerste serie liggen de dakdelen er op en zitten de Velux ramen er in, en men is met de dakpannen bezig . Bij het Plein is het metselwerk gereed, hier zij de dakdelen gelegd en de meeste pannen liggen er op zodat het er wat op gaat lijken, bij de bovenste verdieping is het glaswerk er in gezet. Bij het Riet zijn de daken gereed, ook het voegen schiet al aardig op. Binnen wordt hard aan de afwerking gewerkt, leidingen voor CV en ook de Stukadoor is bezig., bij de eerste en tweede verdieping zitten de ramen er in en  de stellingen zijn weg. De ruwbouw van de patio bungalows is bijna gereed er is al begonnen met het stellen van kozijnen. Bij de Laan en het Plein wordt er ook hard aan het voegen gewerkt. Ook de parkeerkelder begint vorm te krijgen

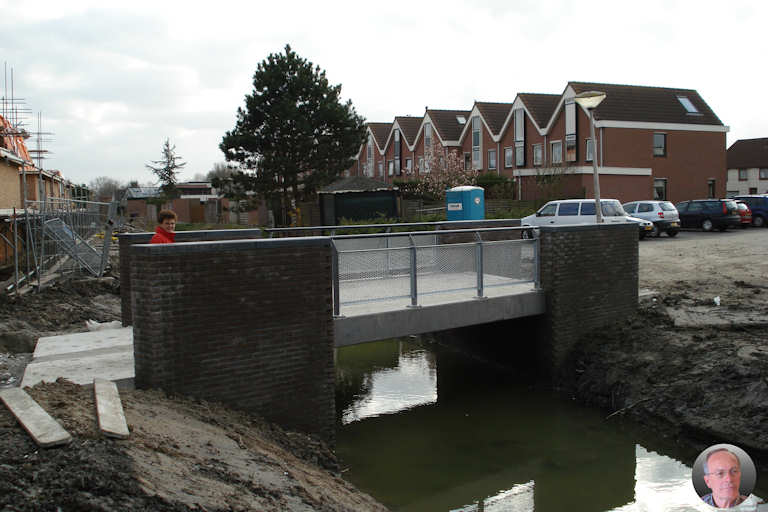

De brug naar de Rijksstraatweg is gelegd er wordt aan de afwerking gewerkt.

Maart 2008

Het glas van de 1e verdieping van het Plein zit er in ook het dak is gereed, met montage van de houten bekleding van de vierde verdieping is men al over de helft, ook binnen is men hard bezig aan allerlei leidingen en draden. Aan de Laan wordt ook hard aan de daken, de laatste zijn geplaatst,  en het metselwerk is gereed. Bij het Riet wordt aan het binnen gebeuren gewerkt. Ze zijn bezig met het egaliseren van de vloeren en het plaatsen van de binnenwanden en radiatoren van de verwarming,  de singel is uit gegraven en het ijzerwerk van de  balkonnetjes is gemonteerd, Bij het Hof is de ruwbouw gereed er zijn de veel kozijnen geplaatst en hier is men met het metselen van de binnen muurtjes begonnen.
De brug begint ook al aardig vorm te krijgen en de gasleiding is de wijk in geboord.
 Ook bij de Weide en de Huur appartementen is men aan het kozijnen stellen en metselen.

April 2008
De grote bouwkraan is afgebroken en afgevoerd, ook de rode gietmallen zijn afgevoerd.

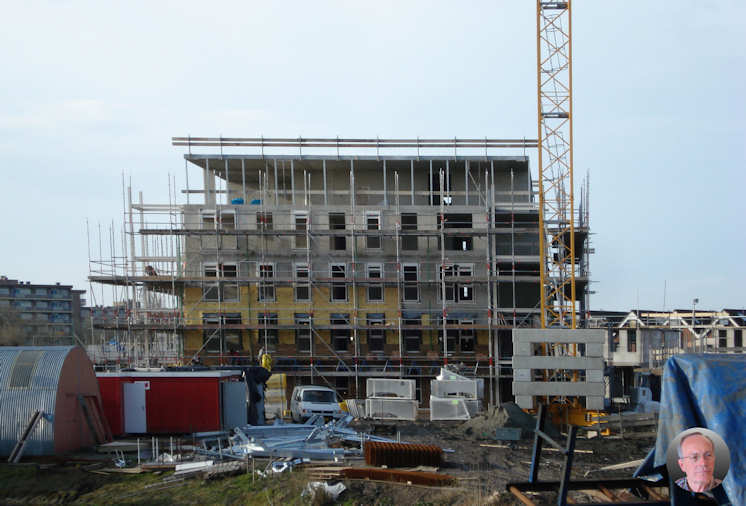

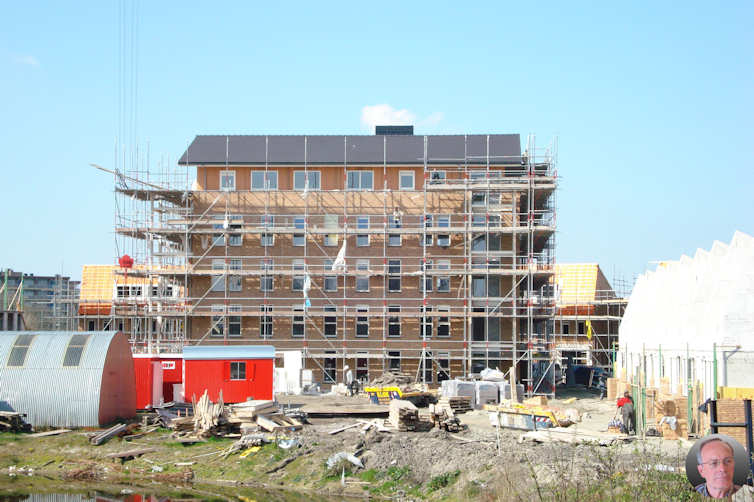

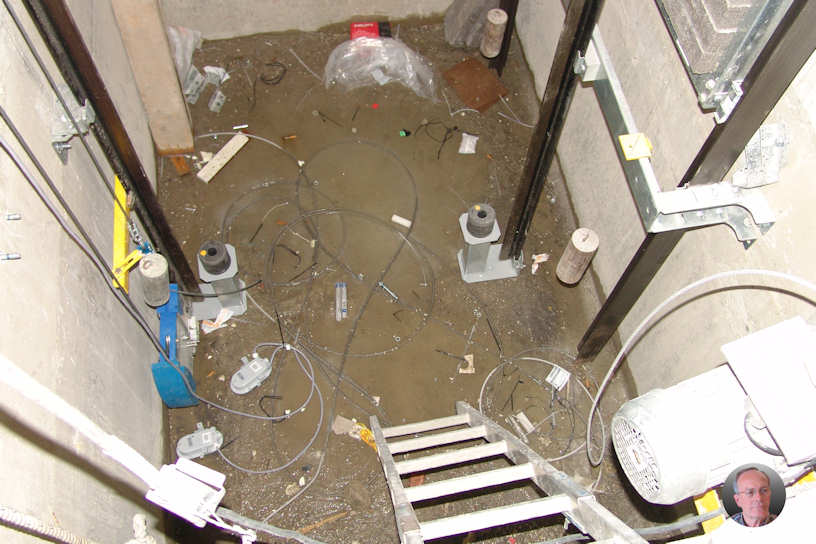

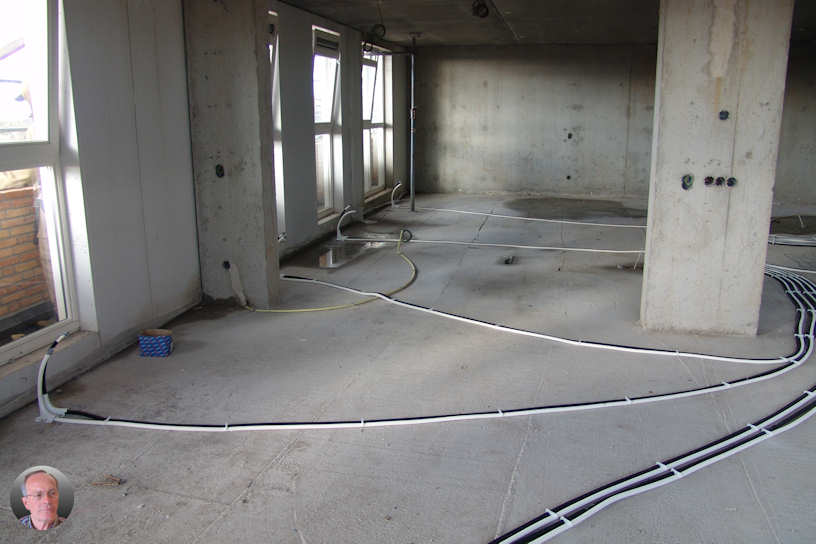

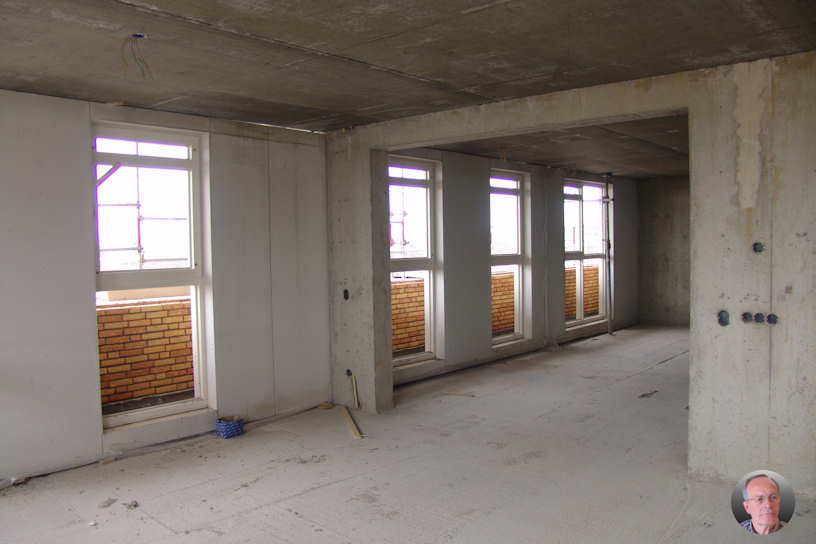

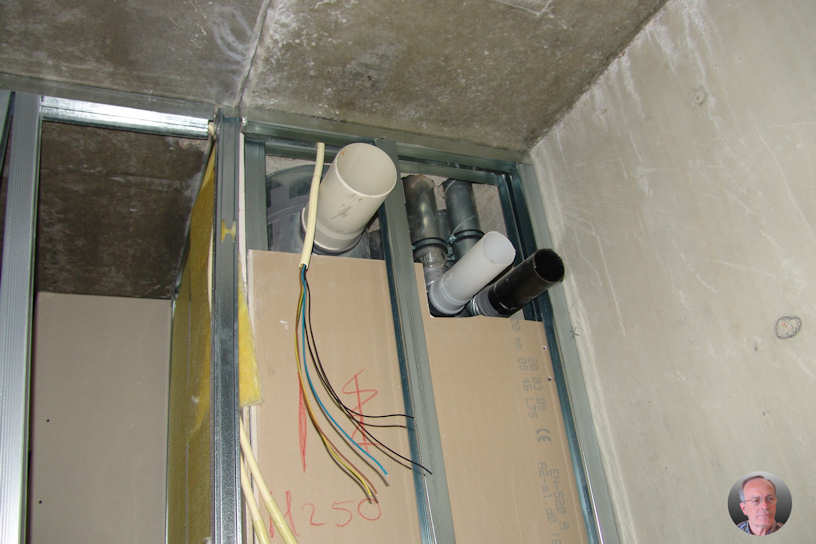

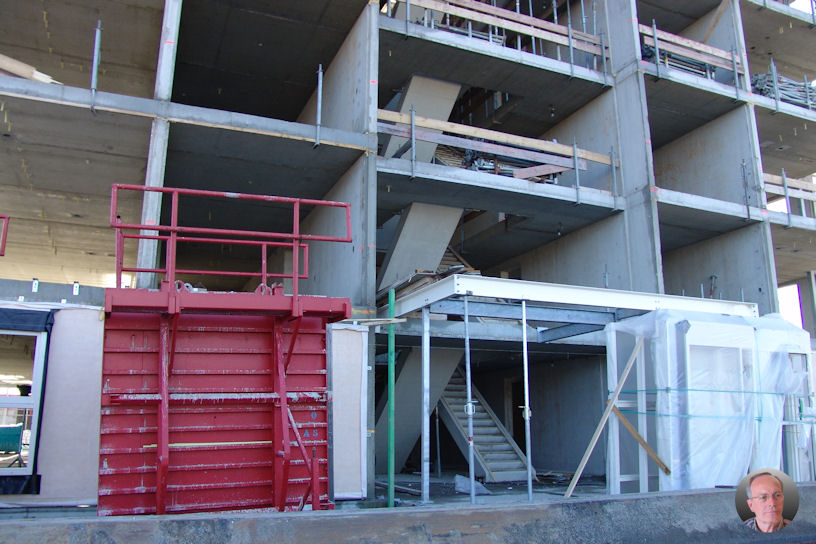

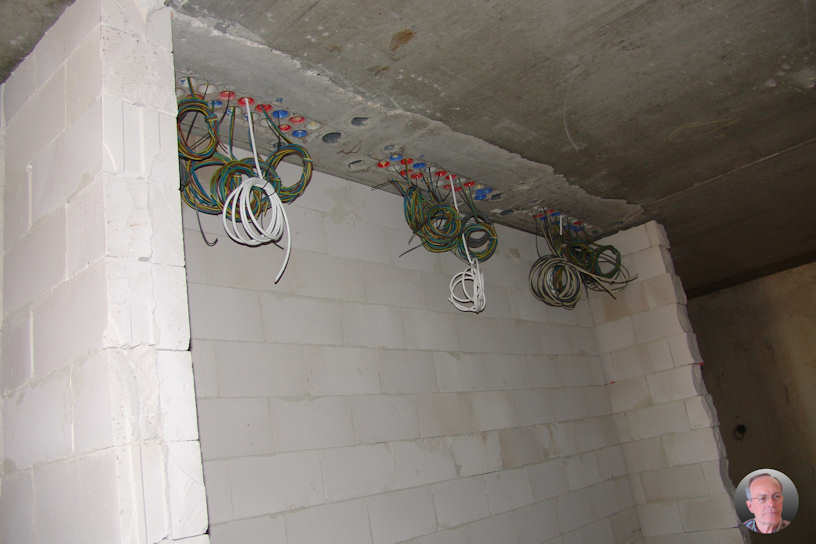

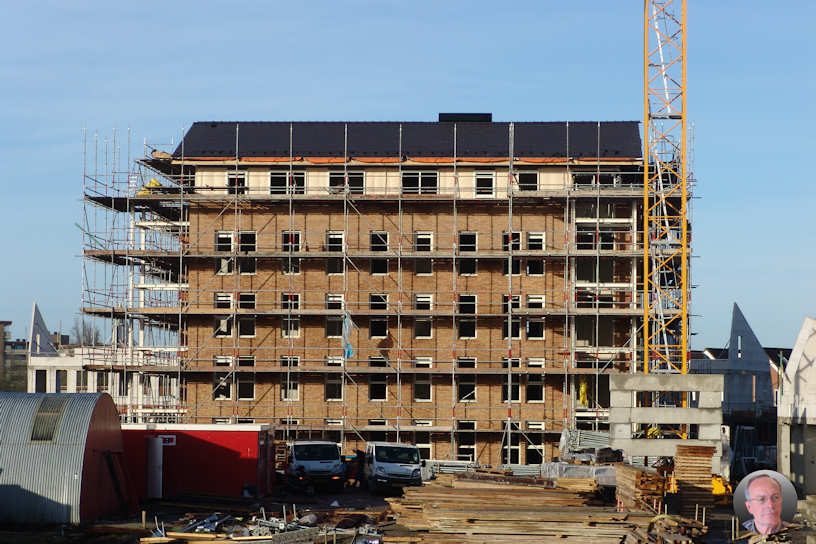

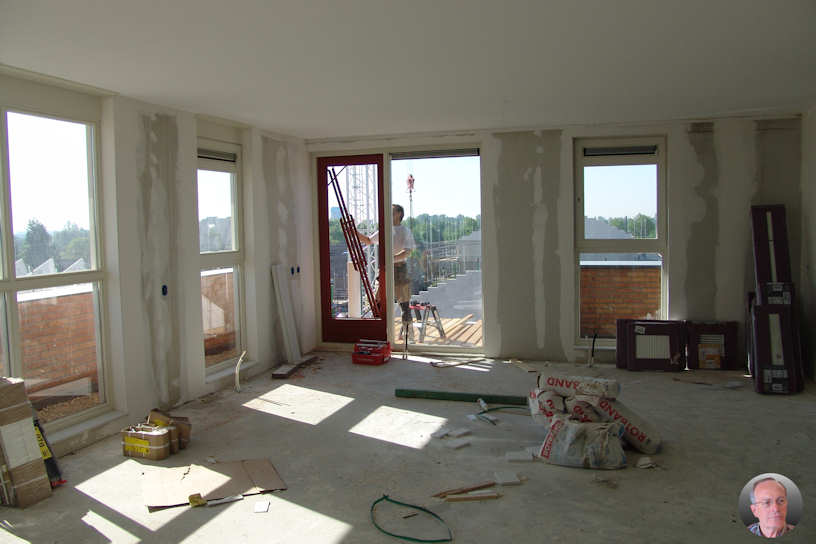

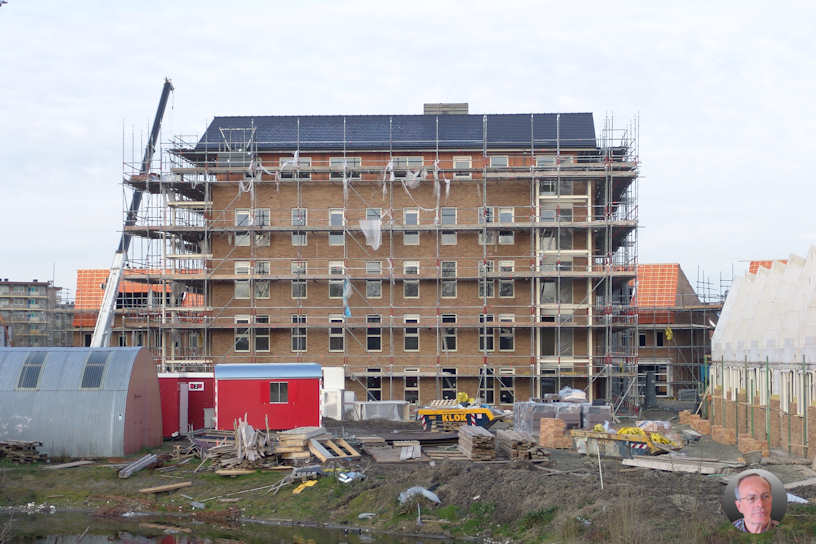

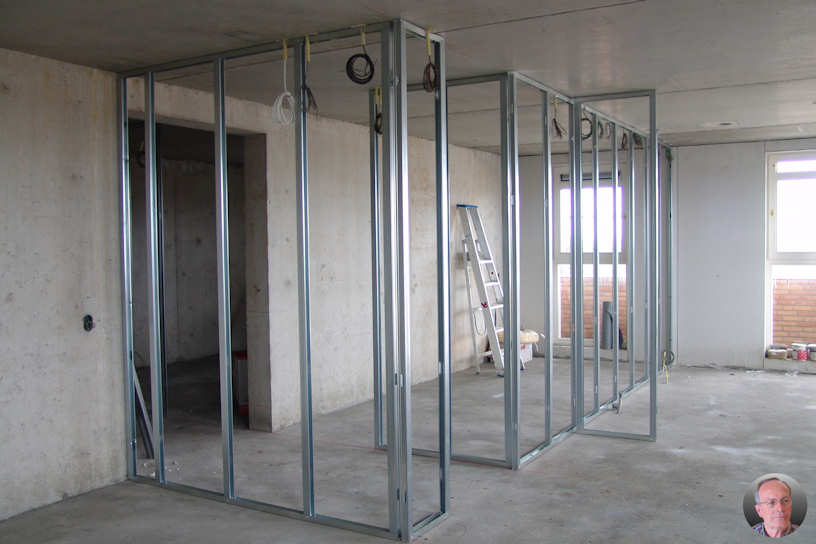

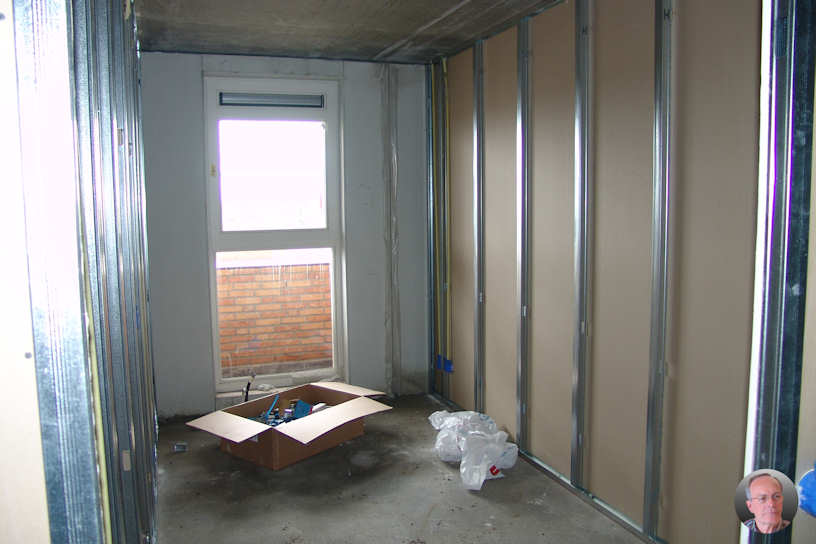

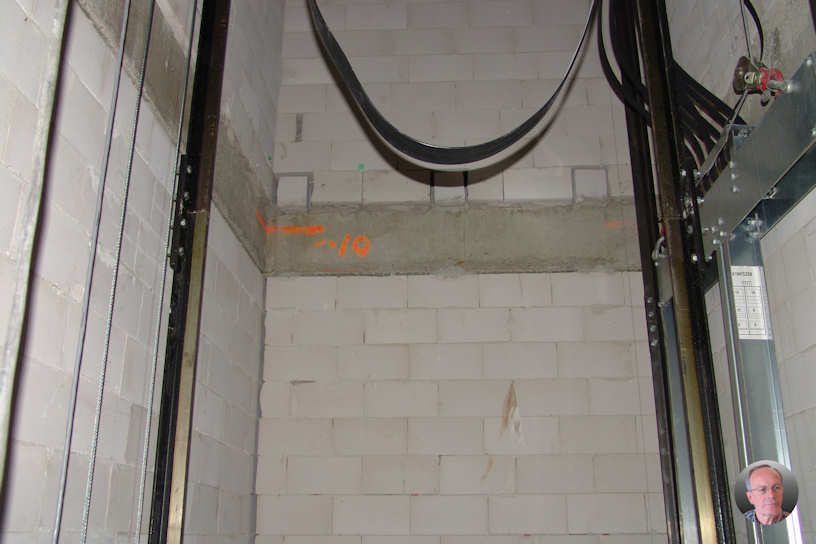

In het Plein wordt hard gewerkt aan de afwerking, de loodgieter is druk bezig. Op de bovenste verdieping worden de binnenwanden geplaatst en is de stukadoor en tegelzetter bezig en de plafonds zijn gespoten, de buiten deuren van de appartementen zijn gemonteerd en de balkon deuren staan al binnen. Het glas zit er op alle verdiepingen in. De houten bekleding is aangebracht. De Liftkooi wordt gemonteerd in de schacht en men is bezig afbouwen, er zit al beweging in. De bovenste lagen van de stelling is afgebroken. In het trappenhuis is men de afscheidings muren aan het zetten.

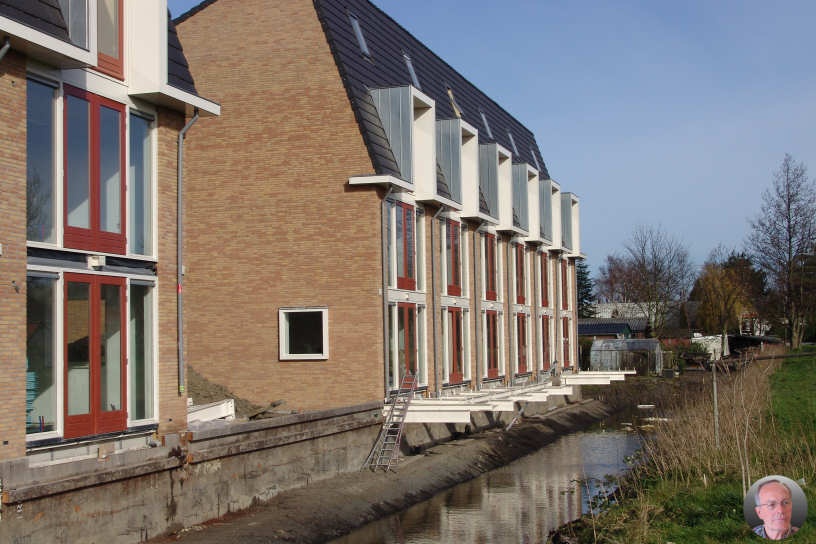

Bij het Riet is men verder binnen aan het afwerken en het houtwerk op de balkons aan het plaatsen volgens mij moet het eerste blok snel opgeleverd worden. Ook wordt er bij het eerste blok aan de straat gewerkt en worden de lantarenpalen geplaatst.

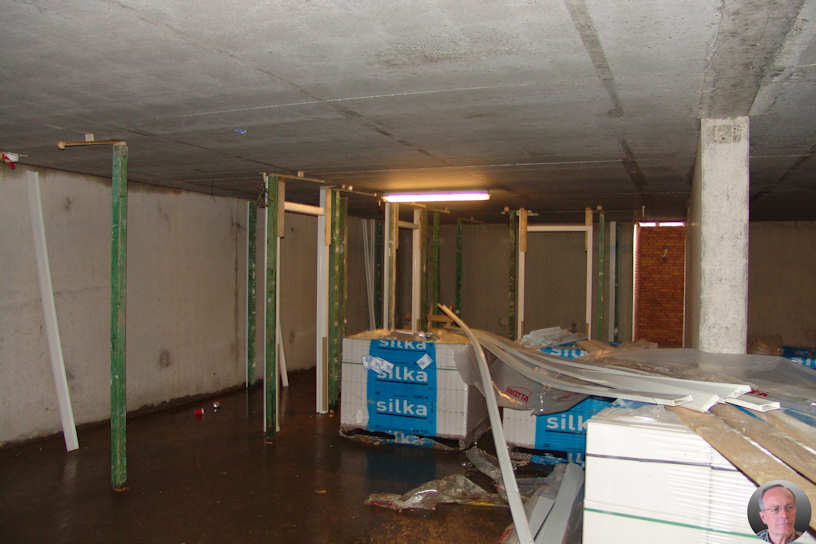

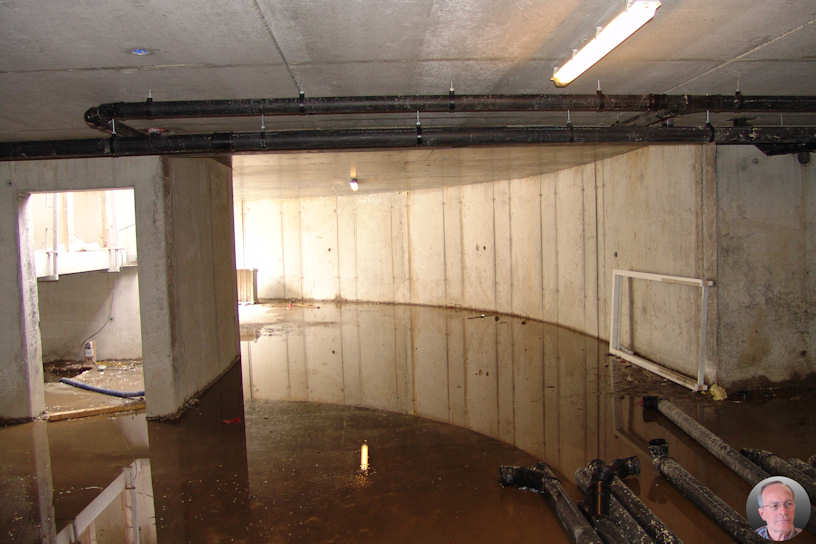

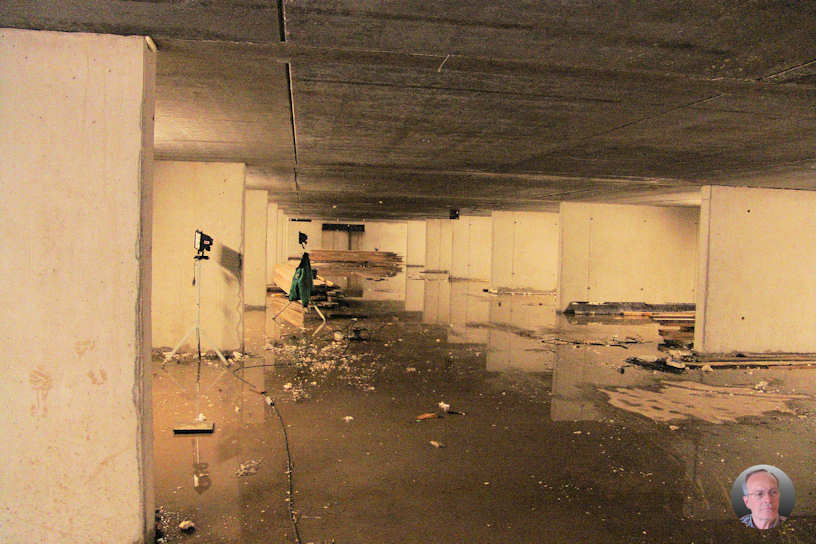

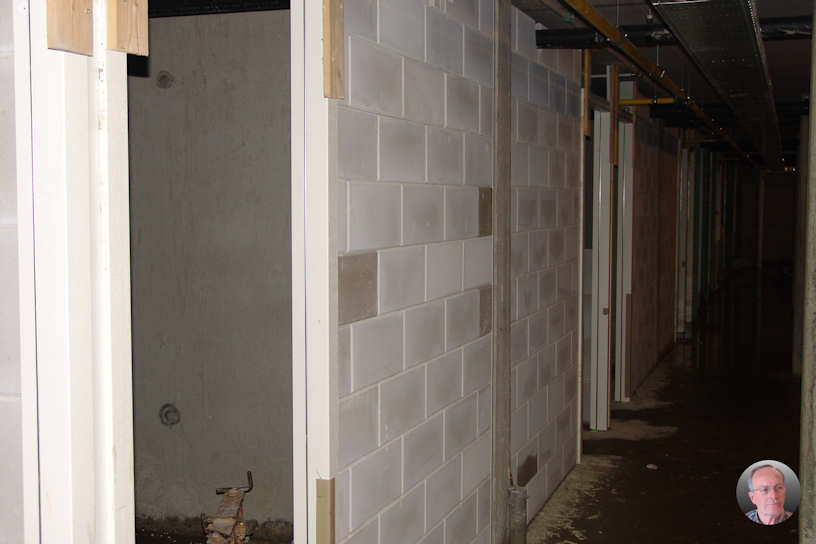

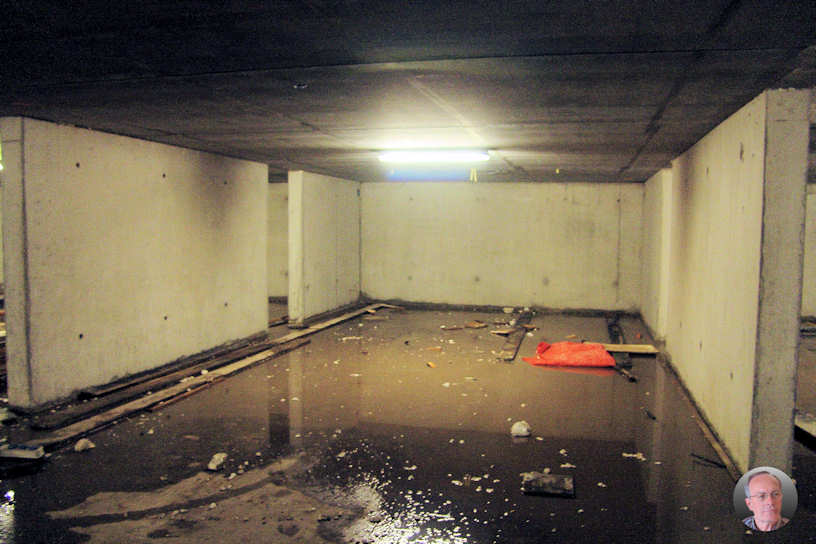

In de Parkeerkelder is men aan de kelderboxen en tussen muren aan het werk en ook worden de riool e.d. leidingen t.b.v. het Hof aangelegd, ook is men verlichting aan het monteren.
Bij de Laan zijn de laatste dakdelen gelegd en is men er pannen aan het op leggen, bij de eerste woningen is al glas geplaatst en is men bezig met aanleggen cv leidingen.
Er is gestart met het metselen van de buitenmuren van het Hof, ook is het ijzerwerk van de balkons aan de Oostdijk zijde gemonteerd. De dakdelen zijn geplaatst en er liggen ook al wat pannen op het dak.
De brug naar de Rijksstraatweg is zo goed als gereed, alleen de aansluitingen naar de wegen nog nog.

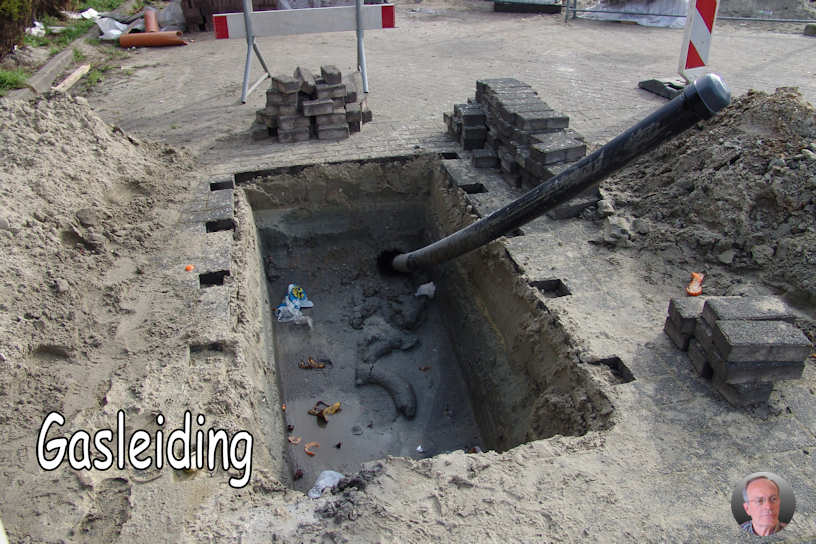

De drinkwaterleiding is aangesloten en staat nu te spoelen. Ook de gasleiding is aangelegd.

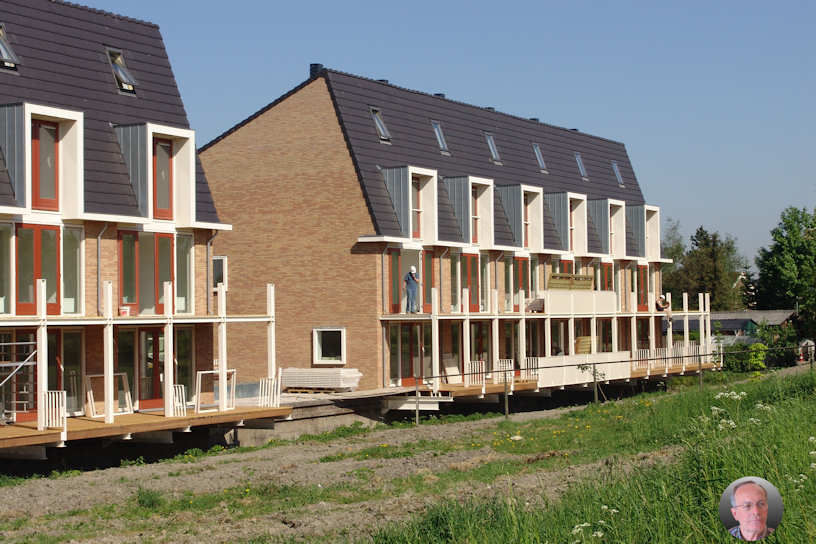

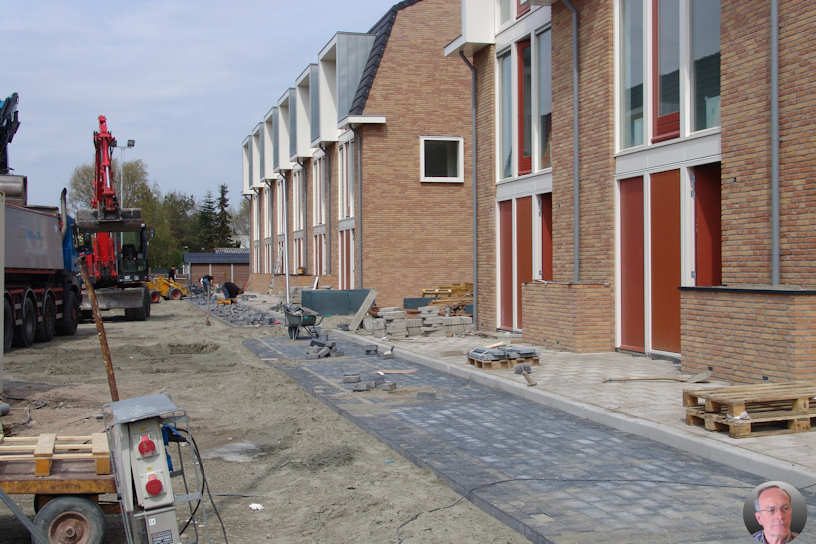

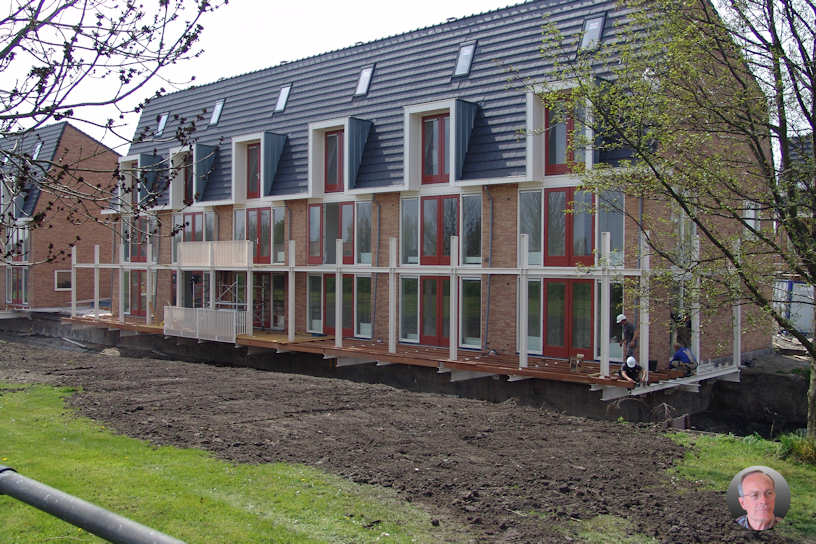

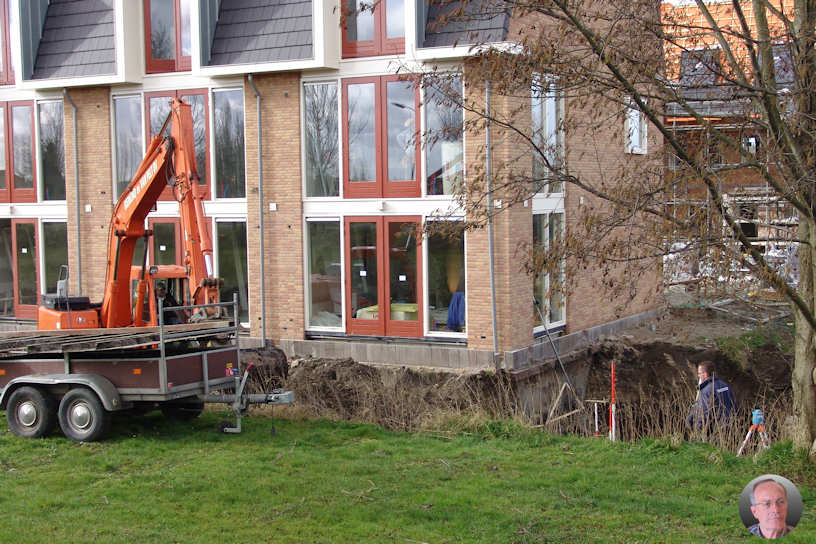

Op 25 april is er een opendag geweest in een woning van Het Riet, de woning zag er goed verzorgd uit.

De eerste brieven waar de oplevering wordt aangekondigd zijn door de nieuwe bewoners van Het Riet ontvangen. Het ziet er naar uit dat half mei met de oplevering wordt begonnen

Mei 2008

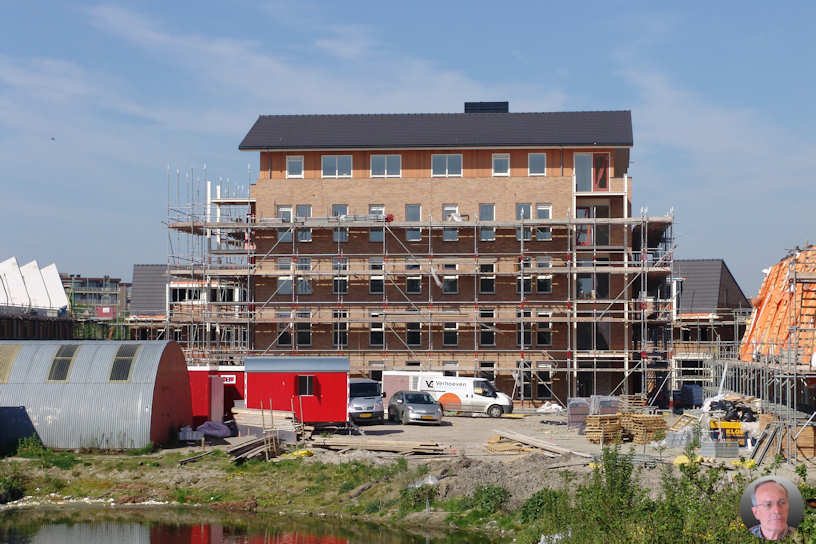

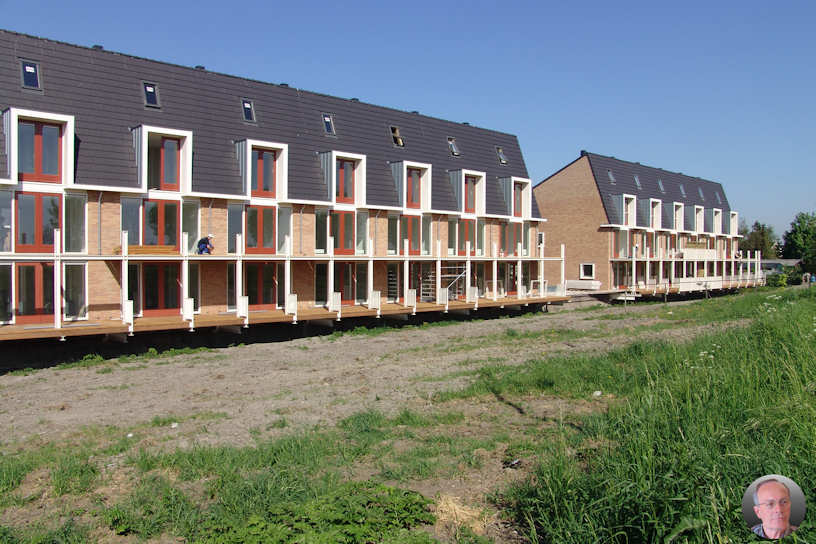

Vanaf 19 mei worden de eerste waterwoningen opgeleverd.
De eerste appartementen worden 16 juni opgeleverd.

Juni 2008

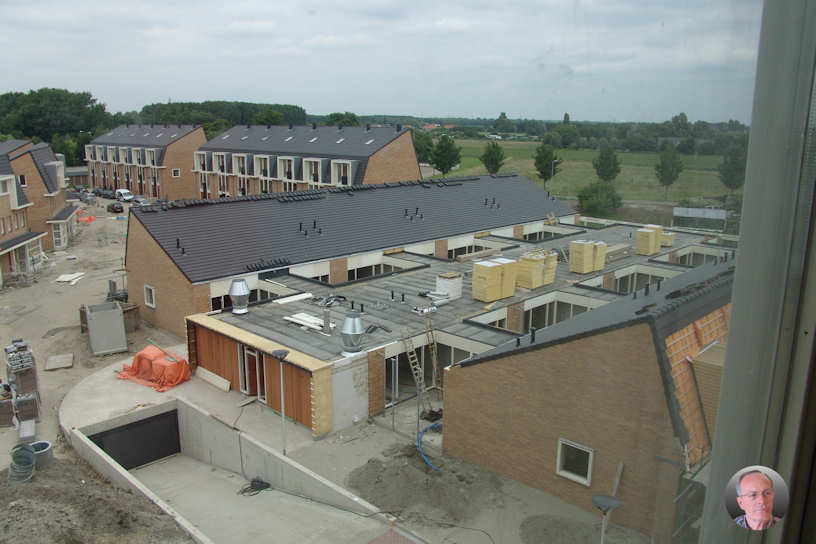

De waterwoningen zijn intussen allemaal opgeleverd en enkele zijn er al bewoond. Van de appartementen is de bovenste verdieping
 opgeleverd en als alles volgen plan verloopt is het hele gebouw begin juli gereed en opgeleverd inclusief de bergingen en de parkeergarage.
Ook is eindelijk een begin gemaakt met opruimen en ook de stratenmakers zijn begonnen om de wijk bereikbaar te maken.
